WORKS
| 工事名(工事場所) |
令和5年度 緊急自然災害防止対策事業 大久保沢改良工事 町道大久保山道線ほか 下諏訪町新町下ほか |
|---|---|
| 発注者 | 下諏訪町 |
| 工 期 | 令和5年7月28日~令和6年3月22日 |
| 工事概要 |
施工延長 L=93m 排水構造物工 U型側溝 L=88m ボックスカルバート L=2.4m 集水桝 N=2基 仮設工一式 舗装工 A=126m2 |
| 工事名(工事場所) |
令和4年度 国補火山砂防(事業間連携)工事 (砂)大沢川 諏訪郡 下諏訪町 高木 |
|---|---|
| 発注者 | 諏訪建設事務所 |
| 工 期 | 令和5年4月7日~令和5年11月2日 |
| 工事概要 | 付替道路工 L=83m W=4.0m |
| 工事名(工事場所) |

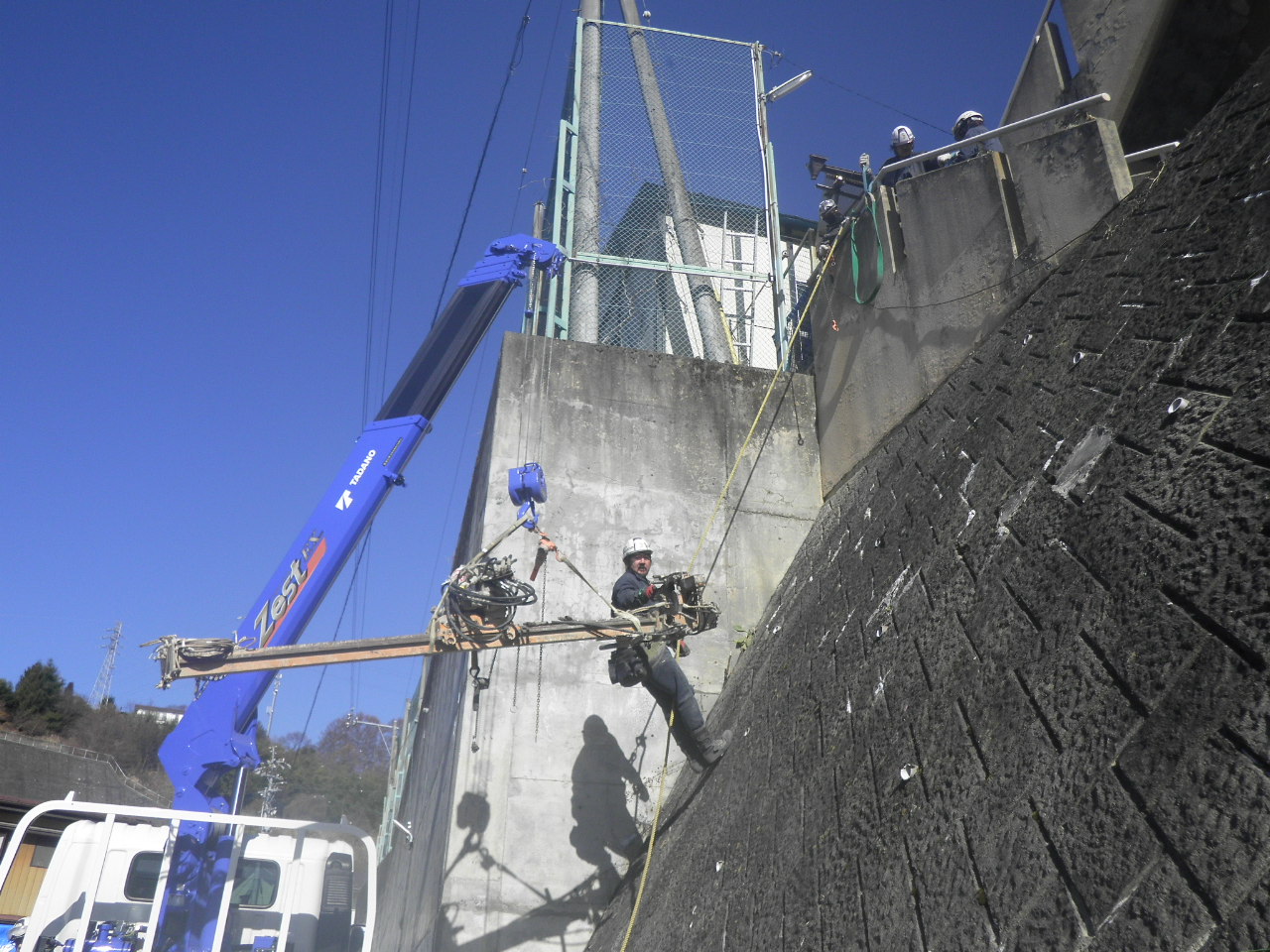

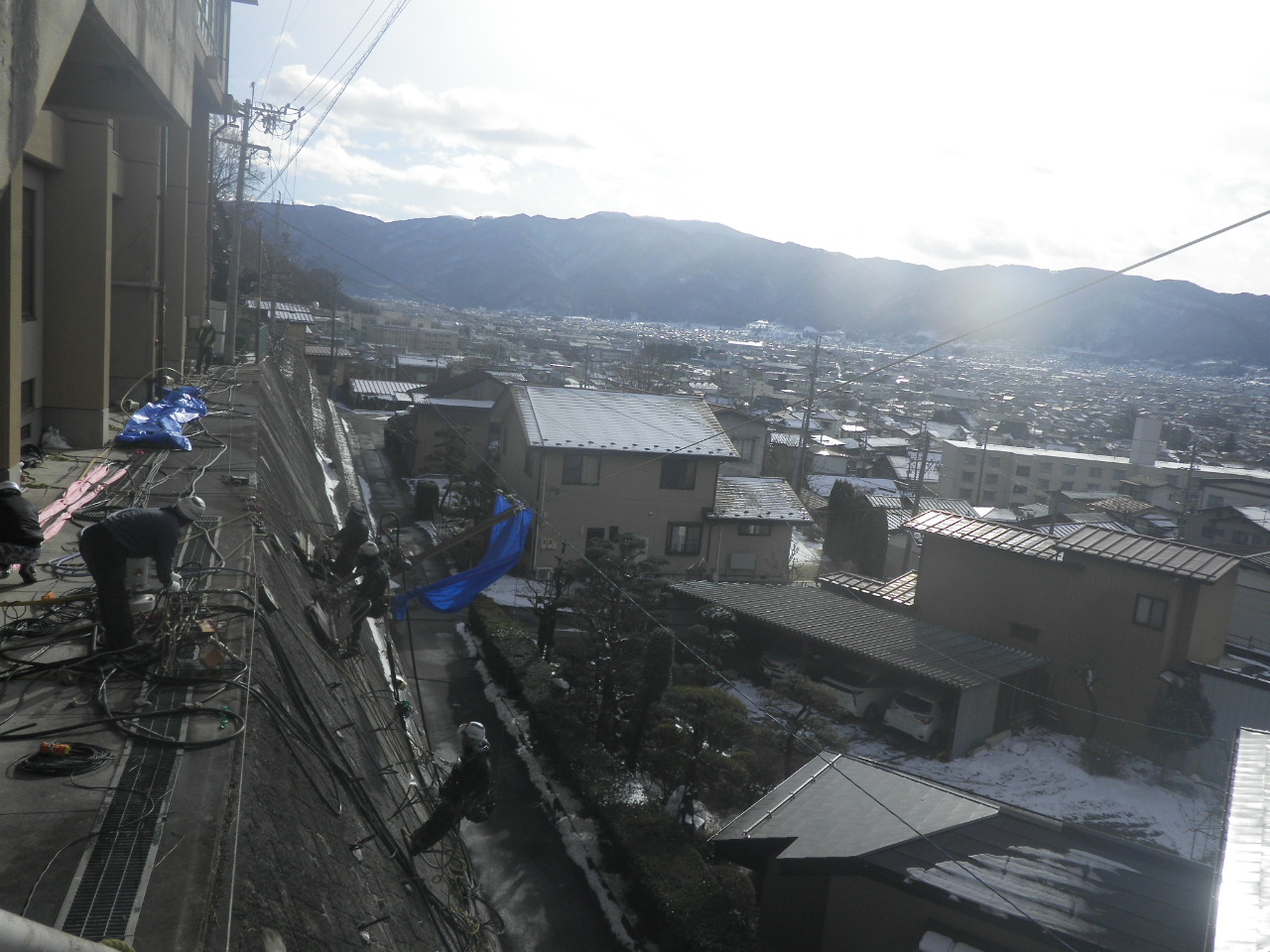

令和4年度 交付金急傾斜地崩壊対策(加速化)・県単急傾斜地崩壊対策合併工事 (急) 山手町 岡谷市 山手町2工区 |
|---|---|
| 発注者 | 諏訪建設事務所 |
| 工 期 | 令和5年3月1日~令和6年2月5日 |
| 工事概要 |

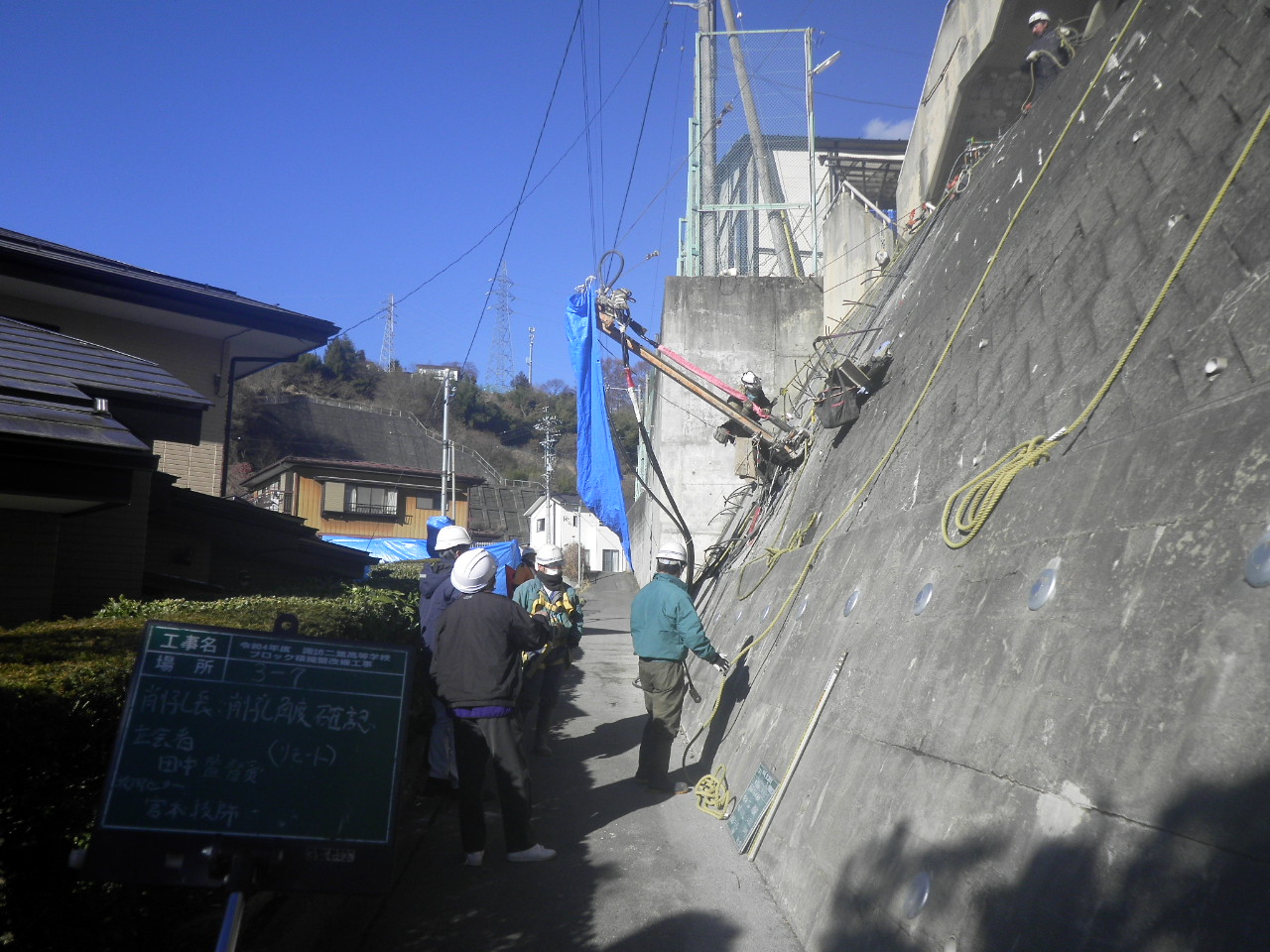

斜面対策工 現場吹付法枠工 L=170m s1=3.1~21.7m A=1,750m2 鉄筋挿入工 L=7.0m N=632本 |
| 工事名(工事場所) |

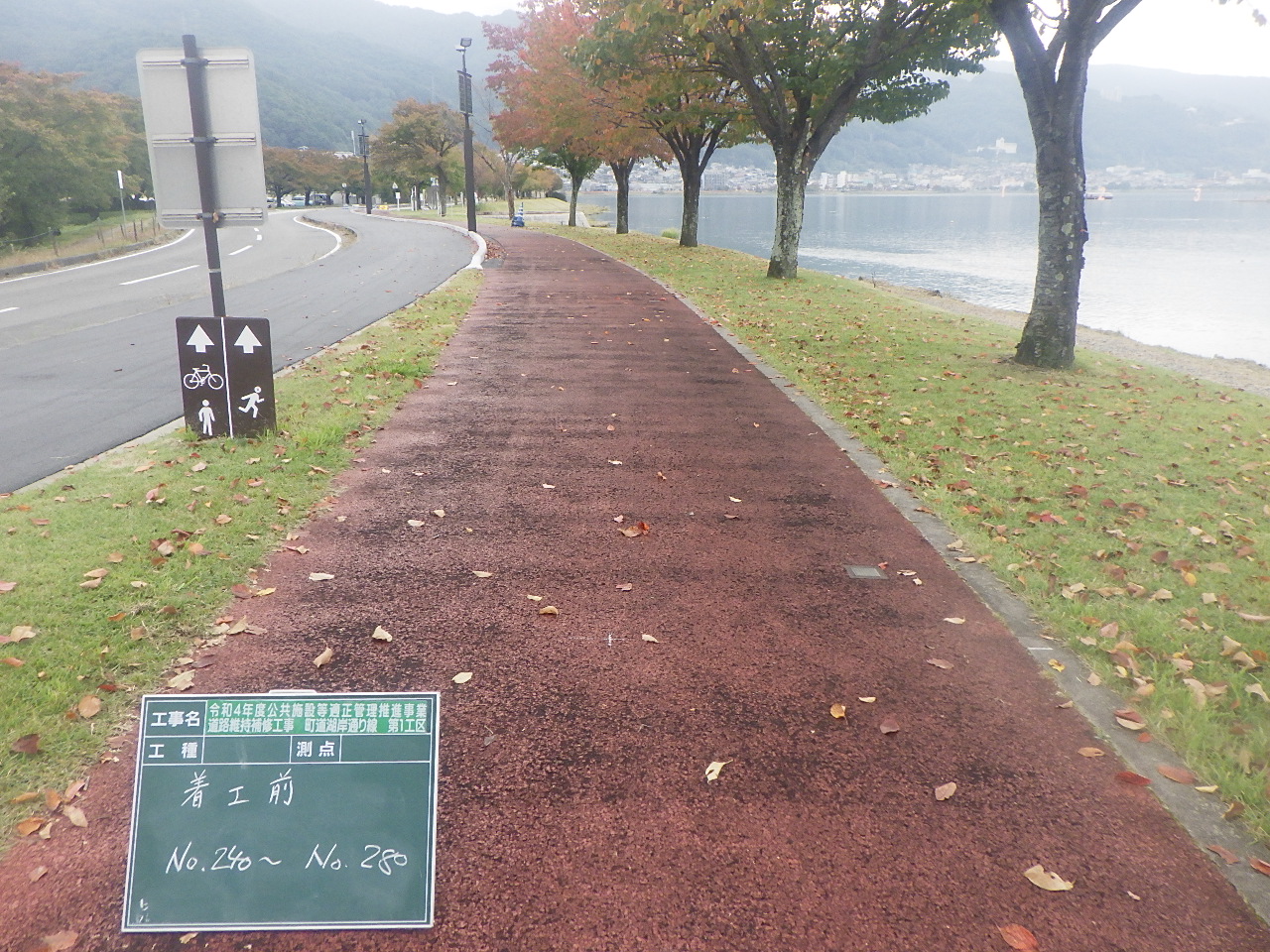

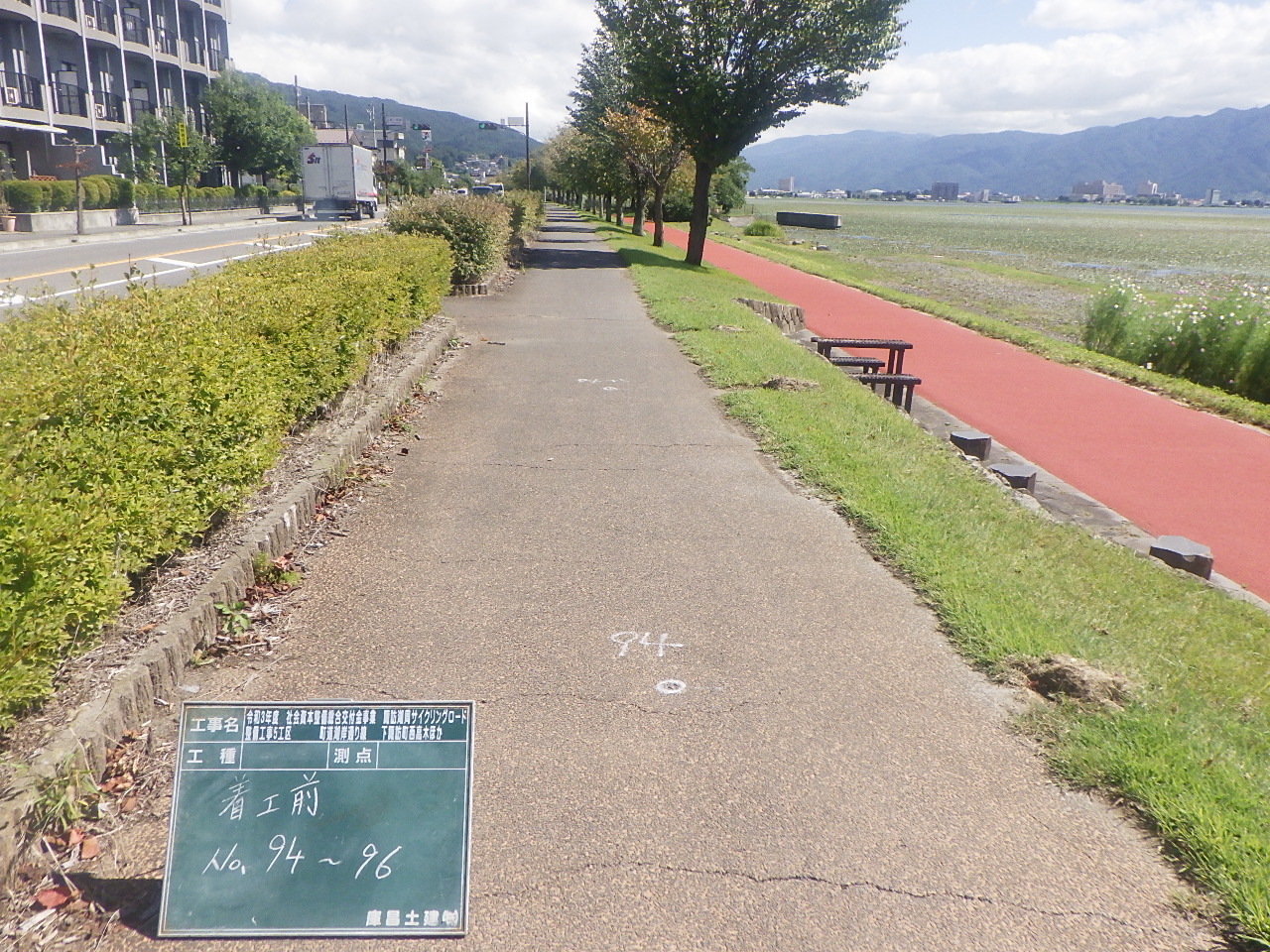

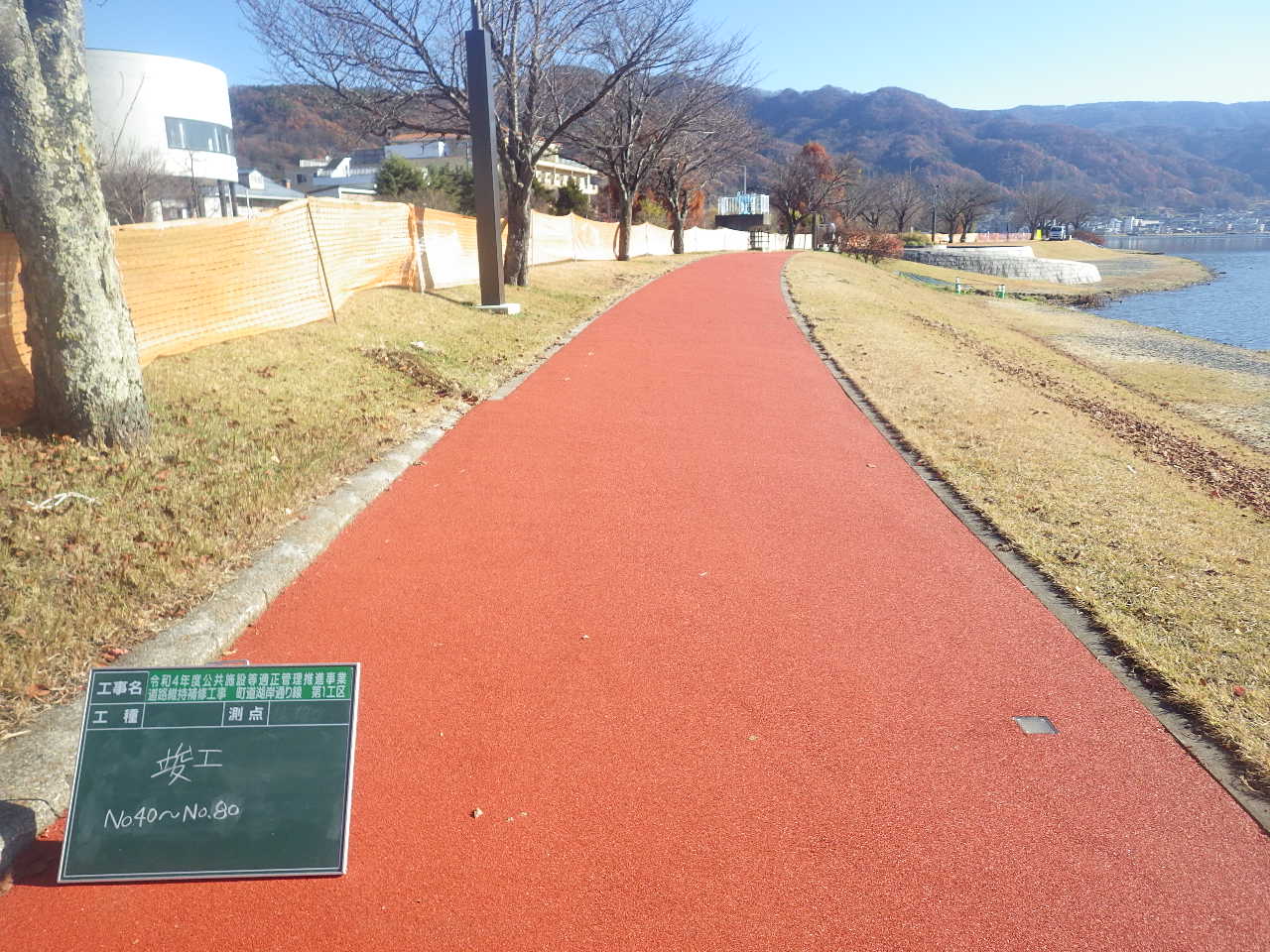

令和4年度 社会資本整備総合交付金事業 諏訪湖周サイクリングロード整備工事6工区 町道湖岸通り線 下諏訪町西高木ほか |
|---|---|
| 発注者 | 下諏訪町 |
| 工 期 | 令和4年10月28日~令和5年3月6日 |
| 工事概要 |

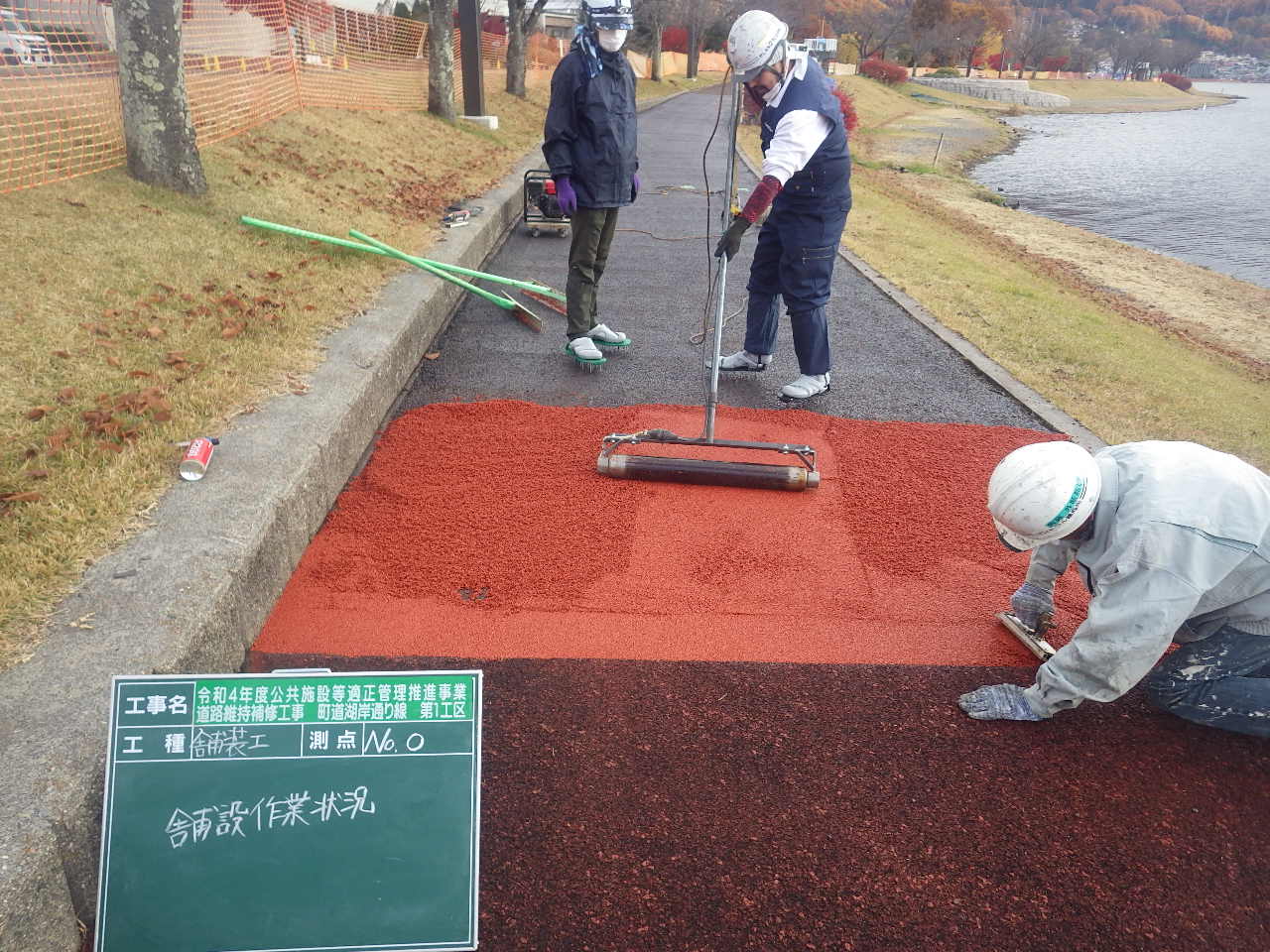

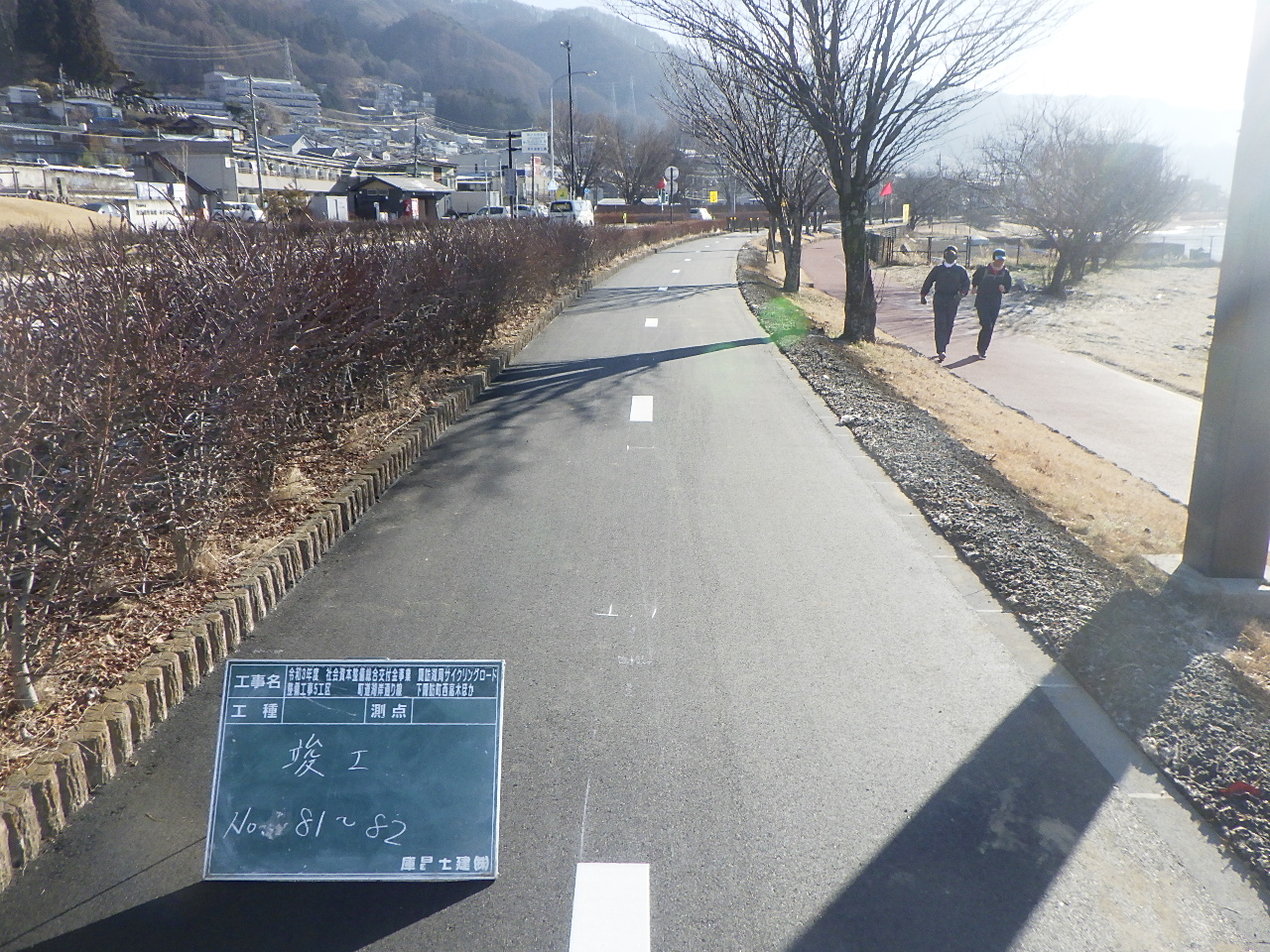

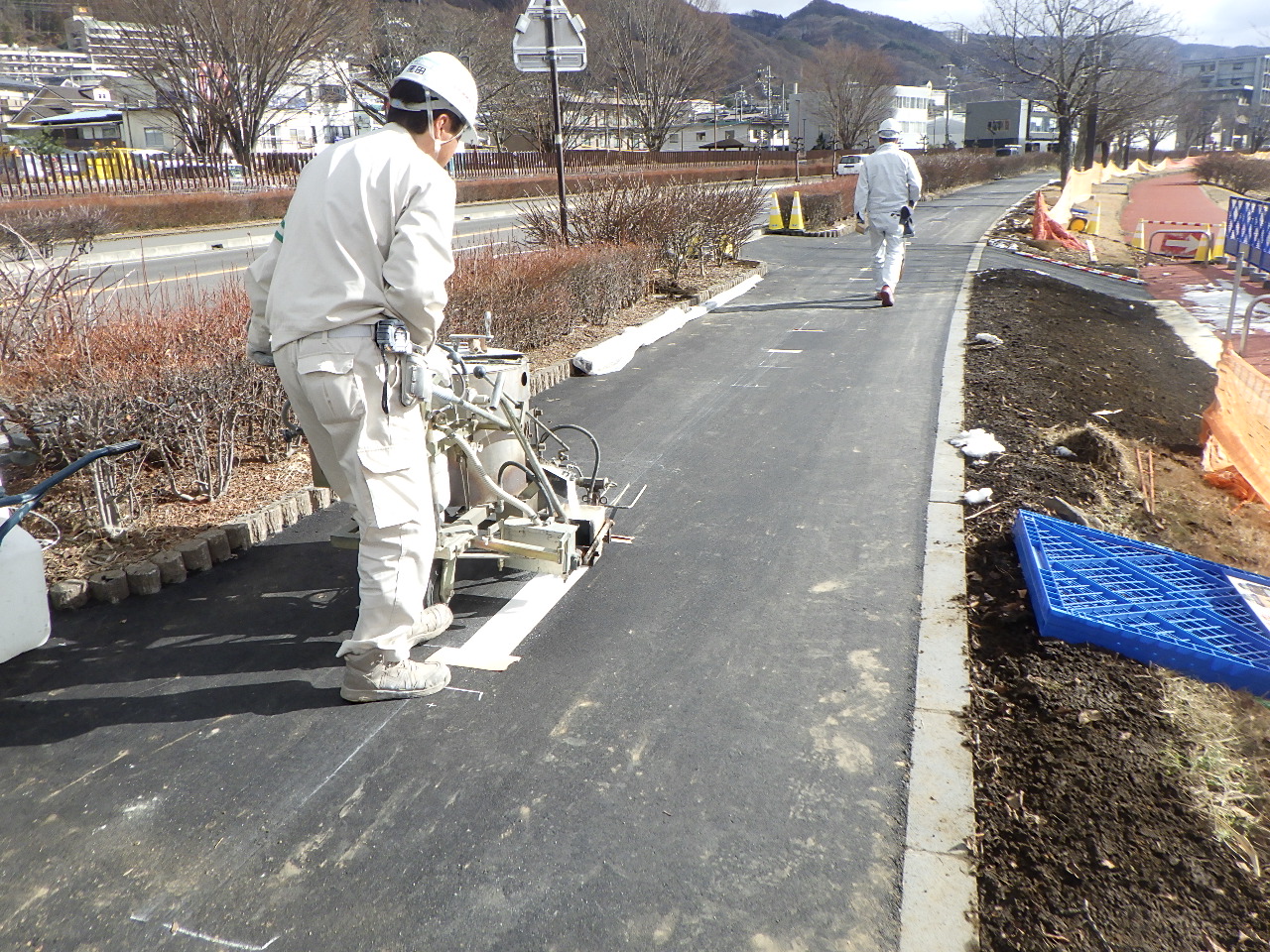

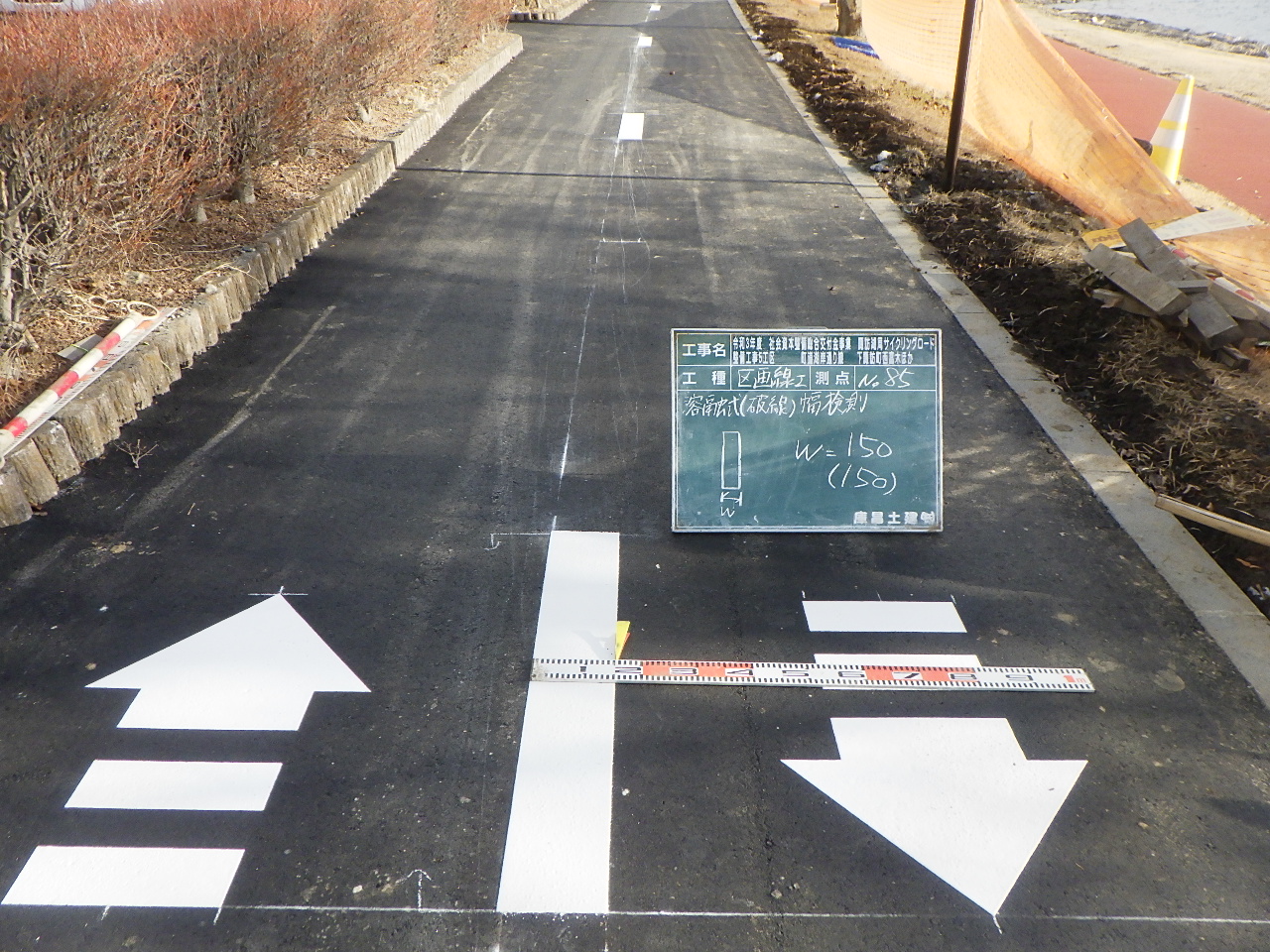

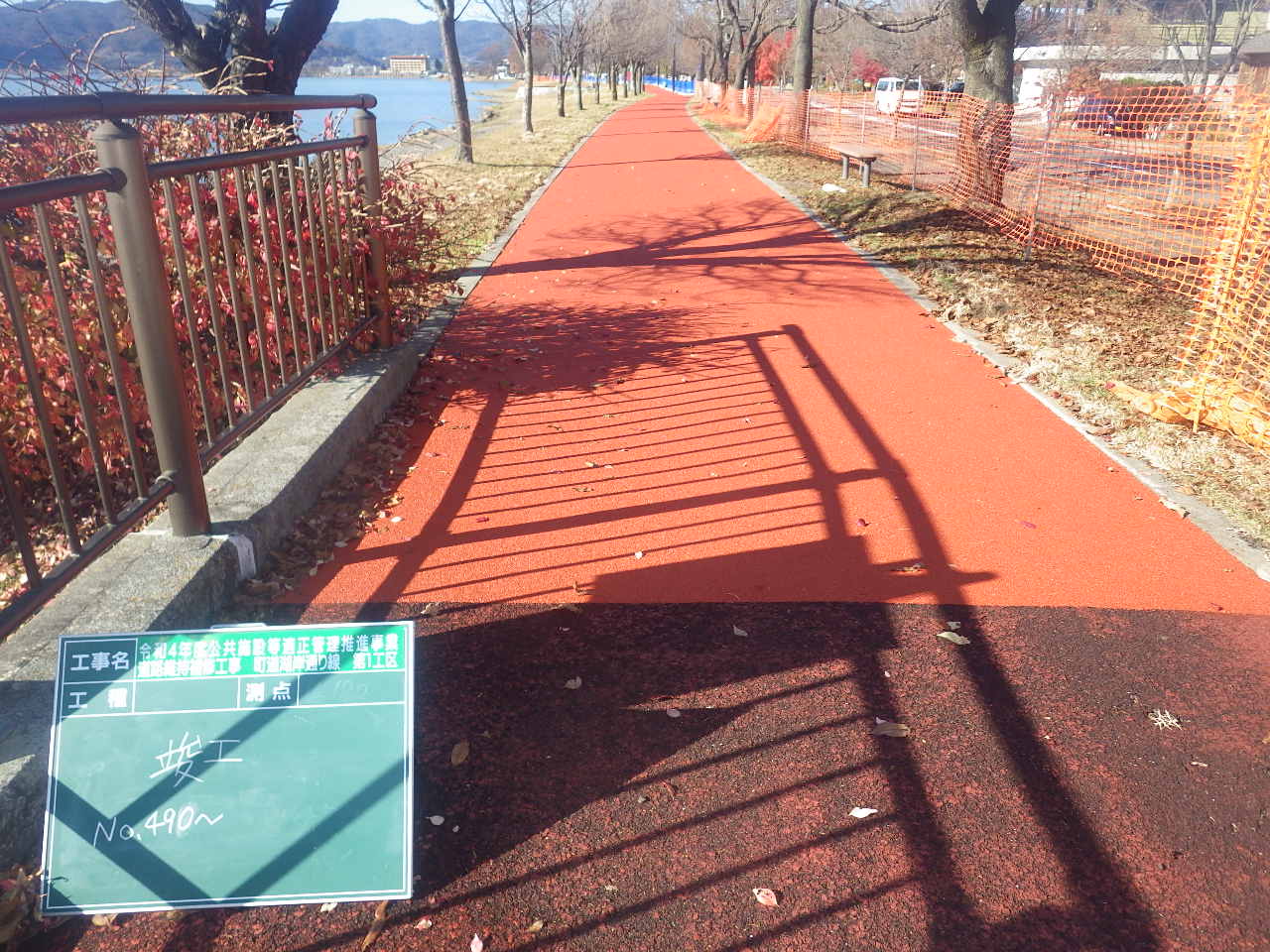

施工延長 L=643m 舗装工 歩道舗装 A=1,630m2 車道舗装 A=100m2 地先境界ブロック L=621m 車止め工 N=35基 標識工 N= 7基 階段工 N= 1箇所 区画線工 一式 |
| 工事名(工事場所) |

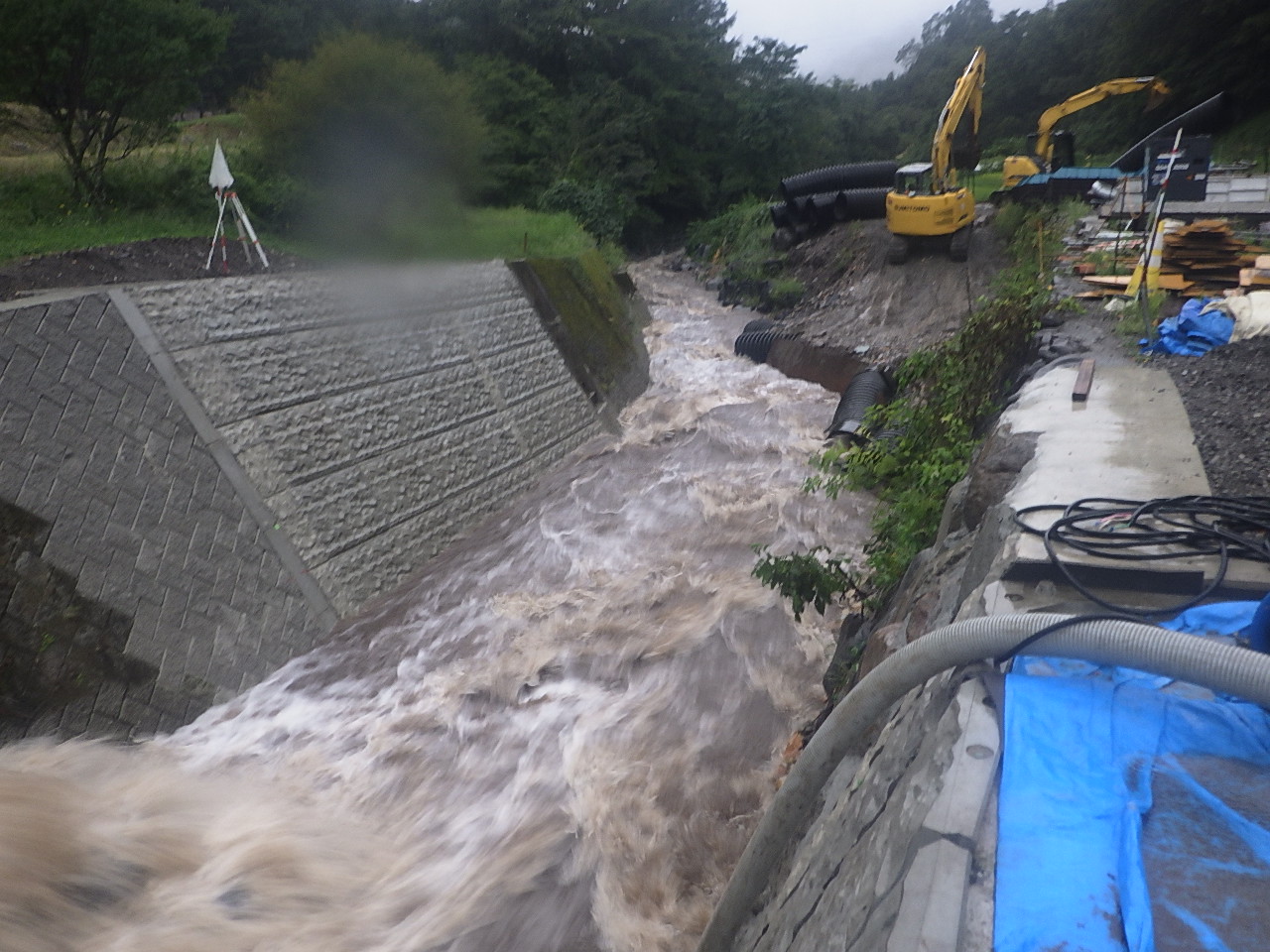

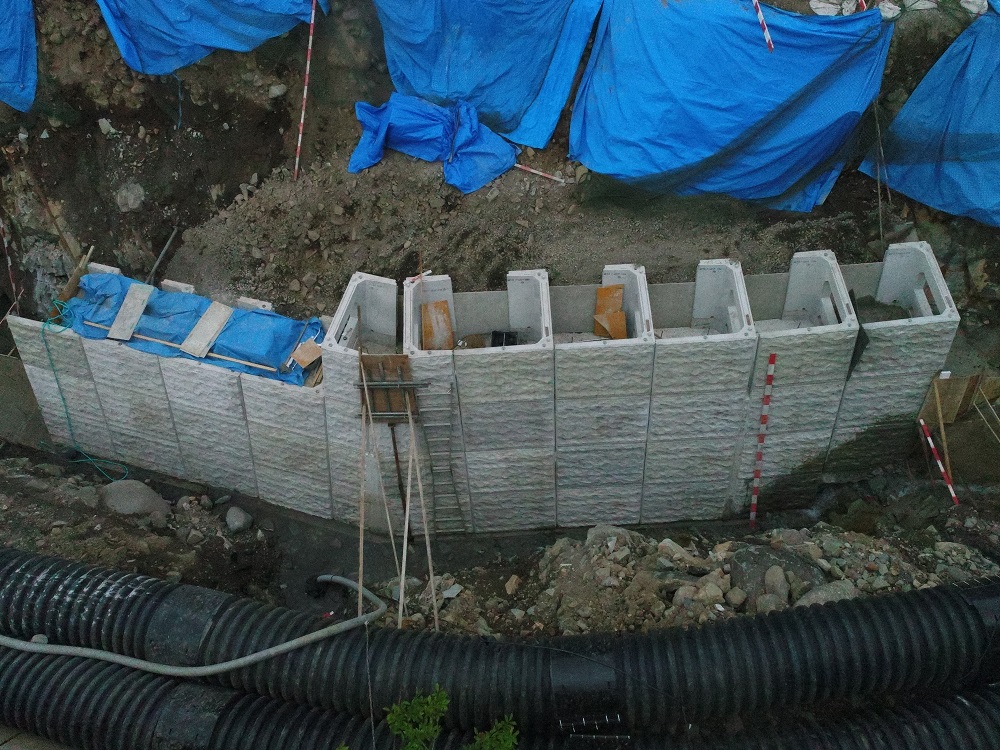

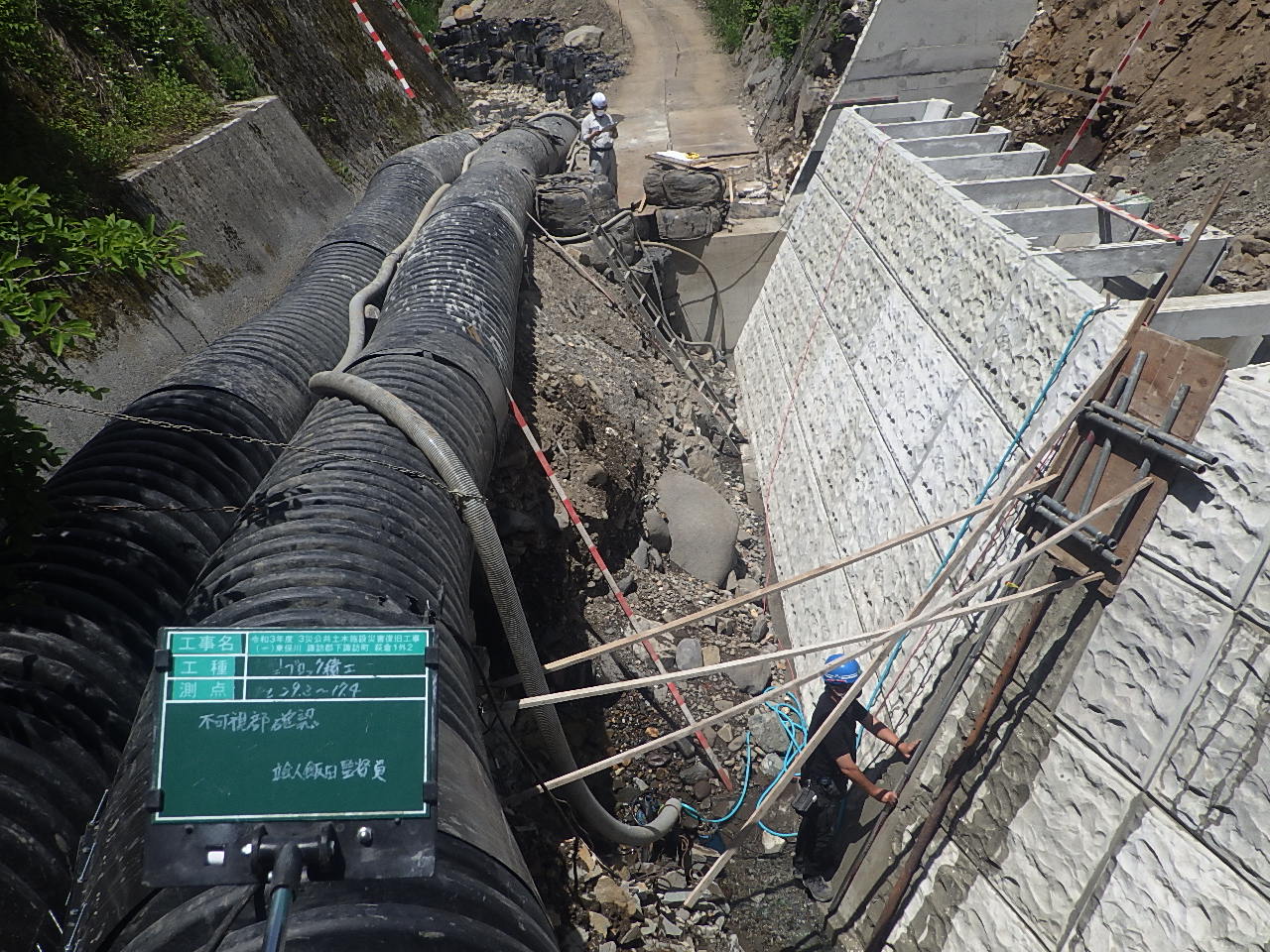

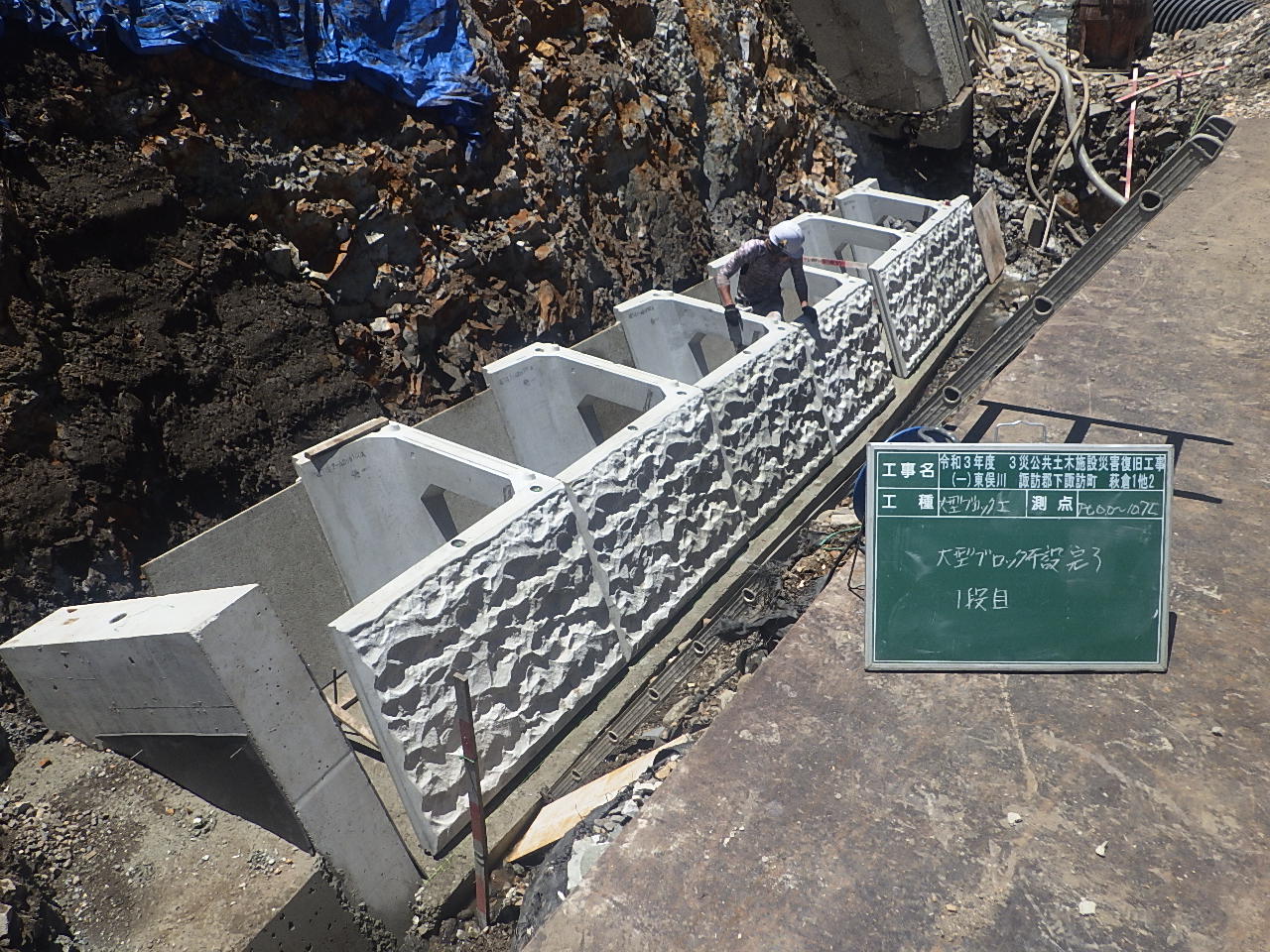

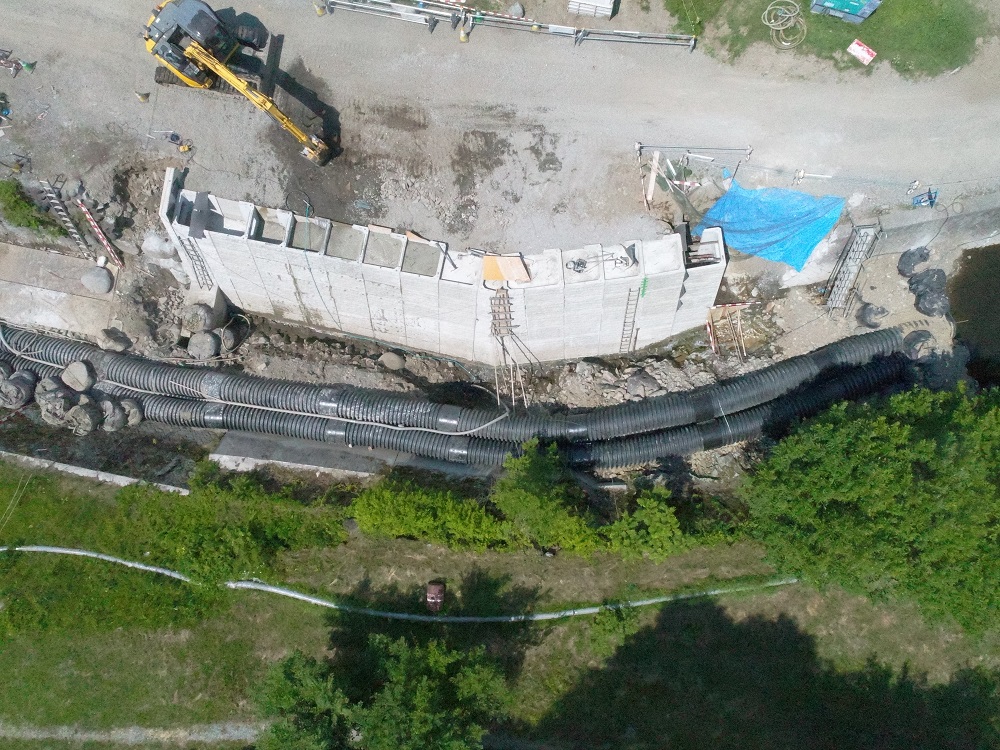

令和4年度 防災・安全交付金 広域河川改修工事 天竜川上流 諏訪管内一円 天竜川上流(承知川 富部) |
|---|---|
| 発注者 | 諏訪建設事務所 |
| 工 期 | 令和4年9月27日~令和6年3月15日 |
| 工事概要 |

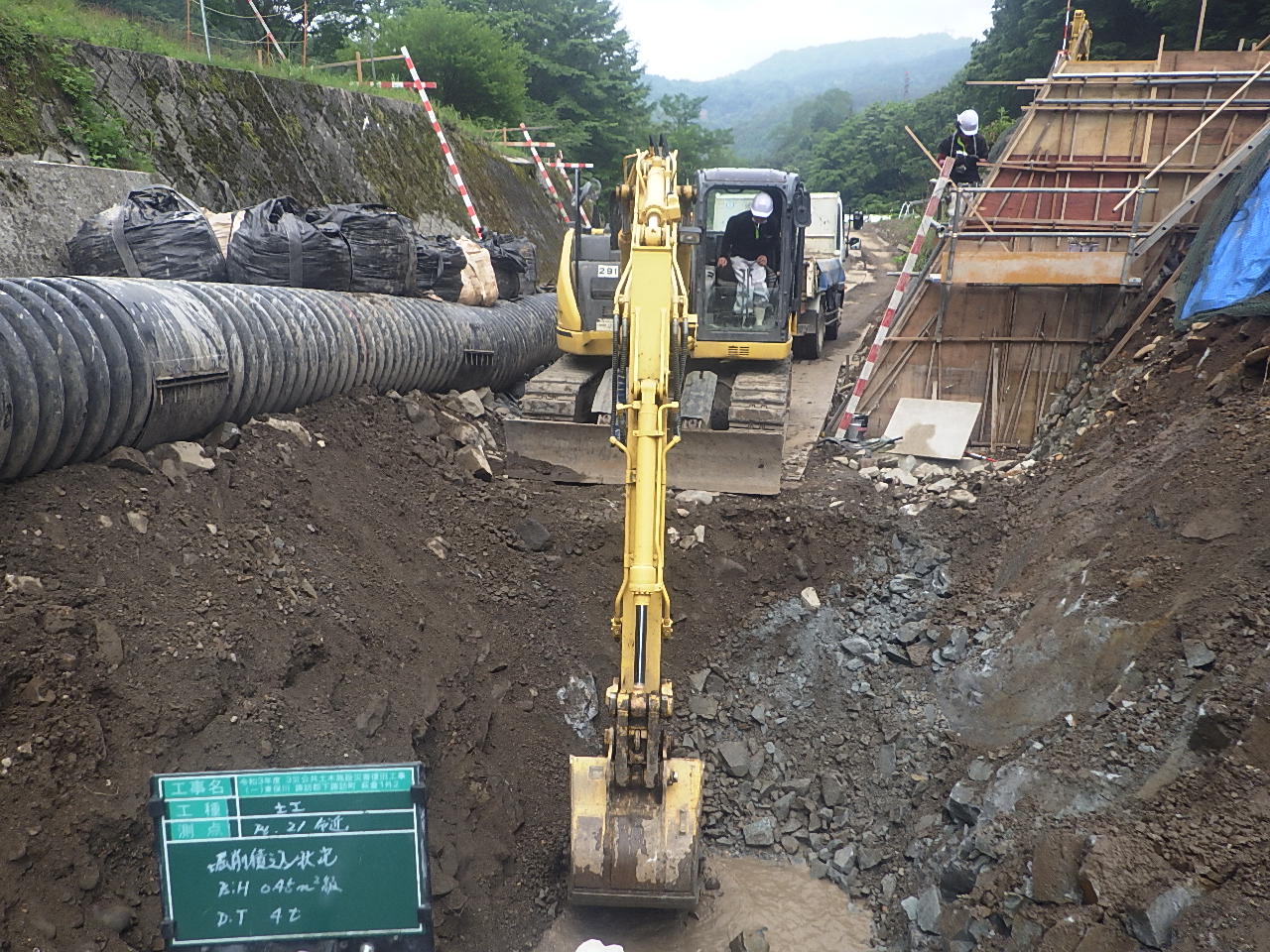

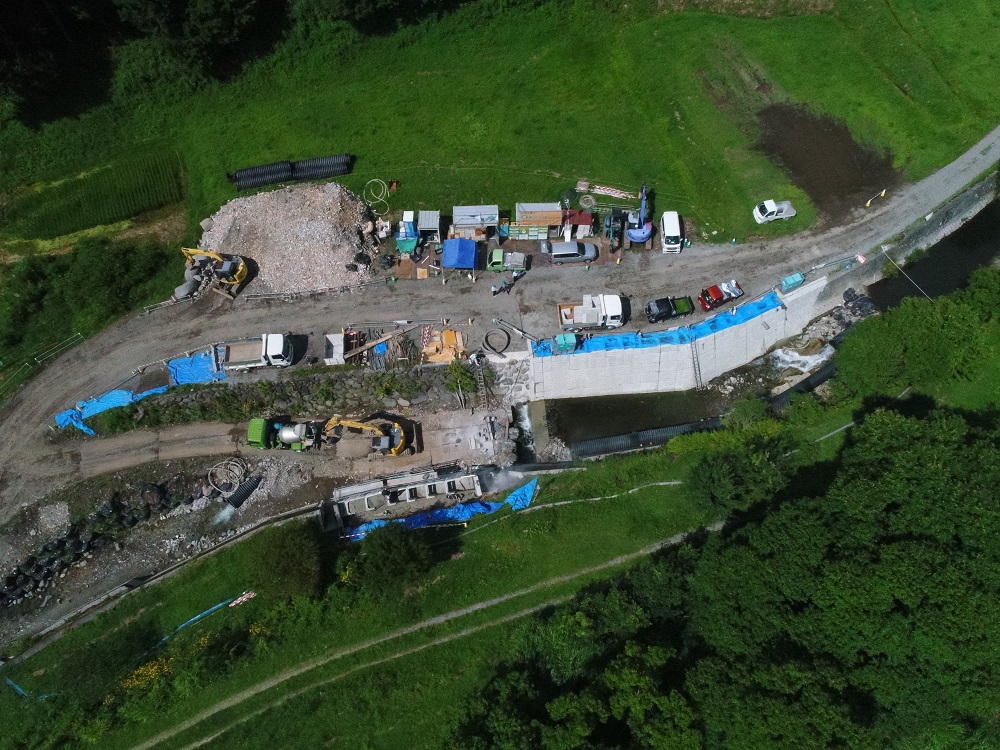

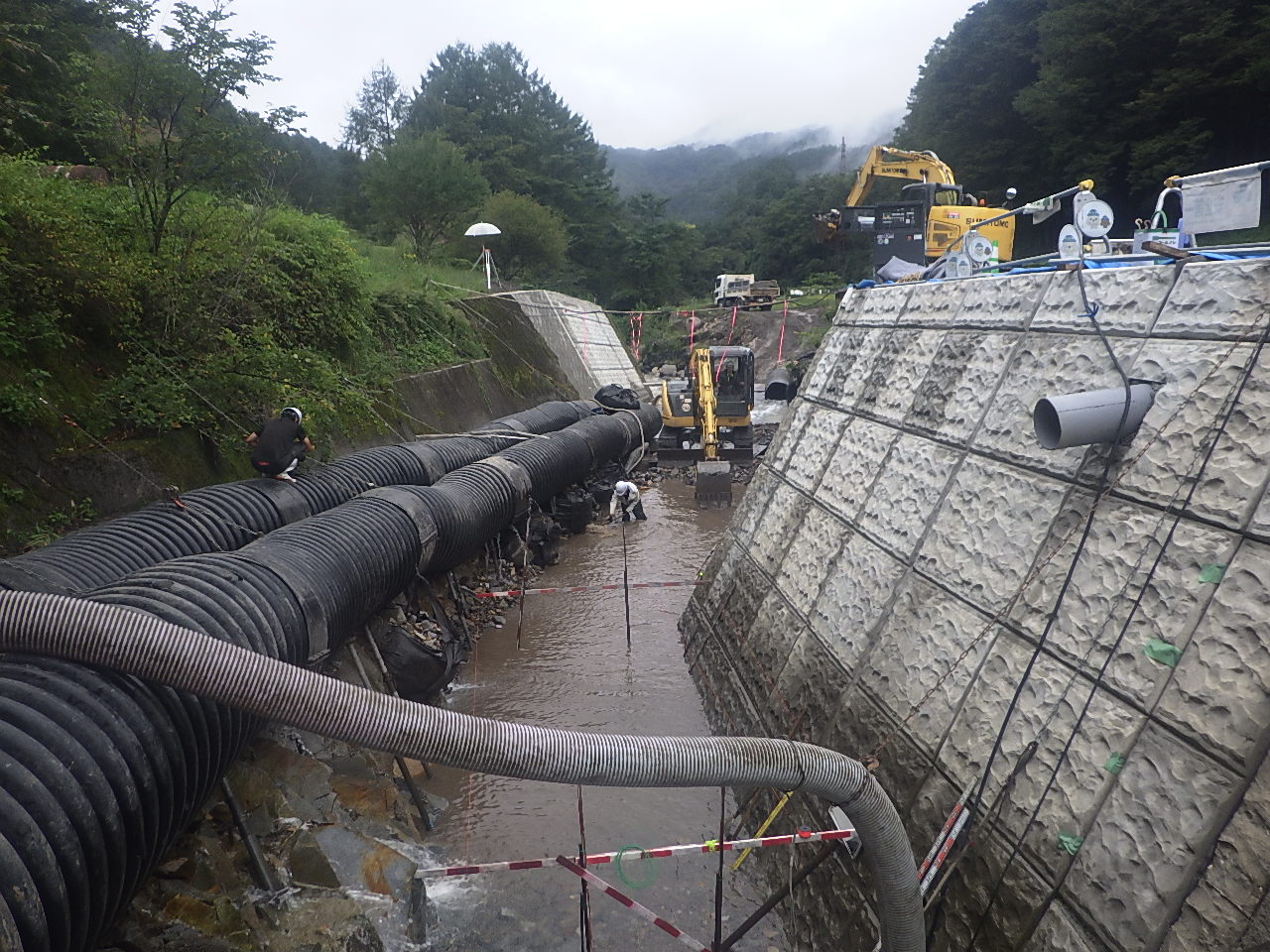

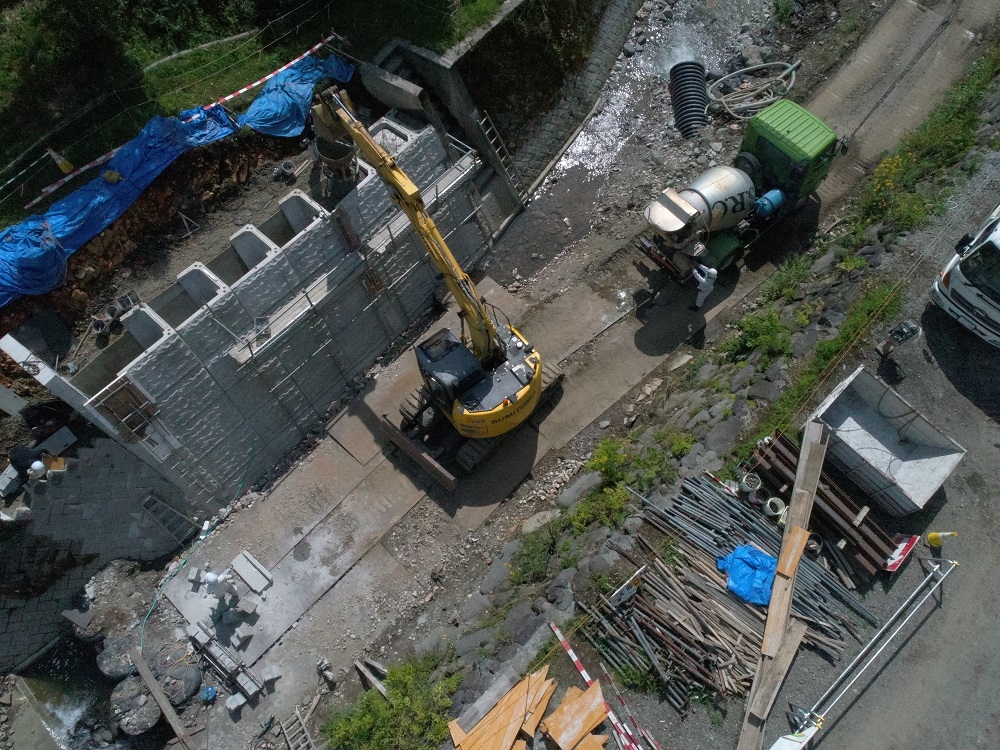

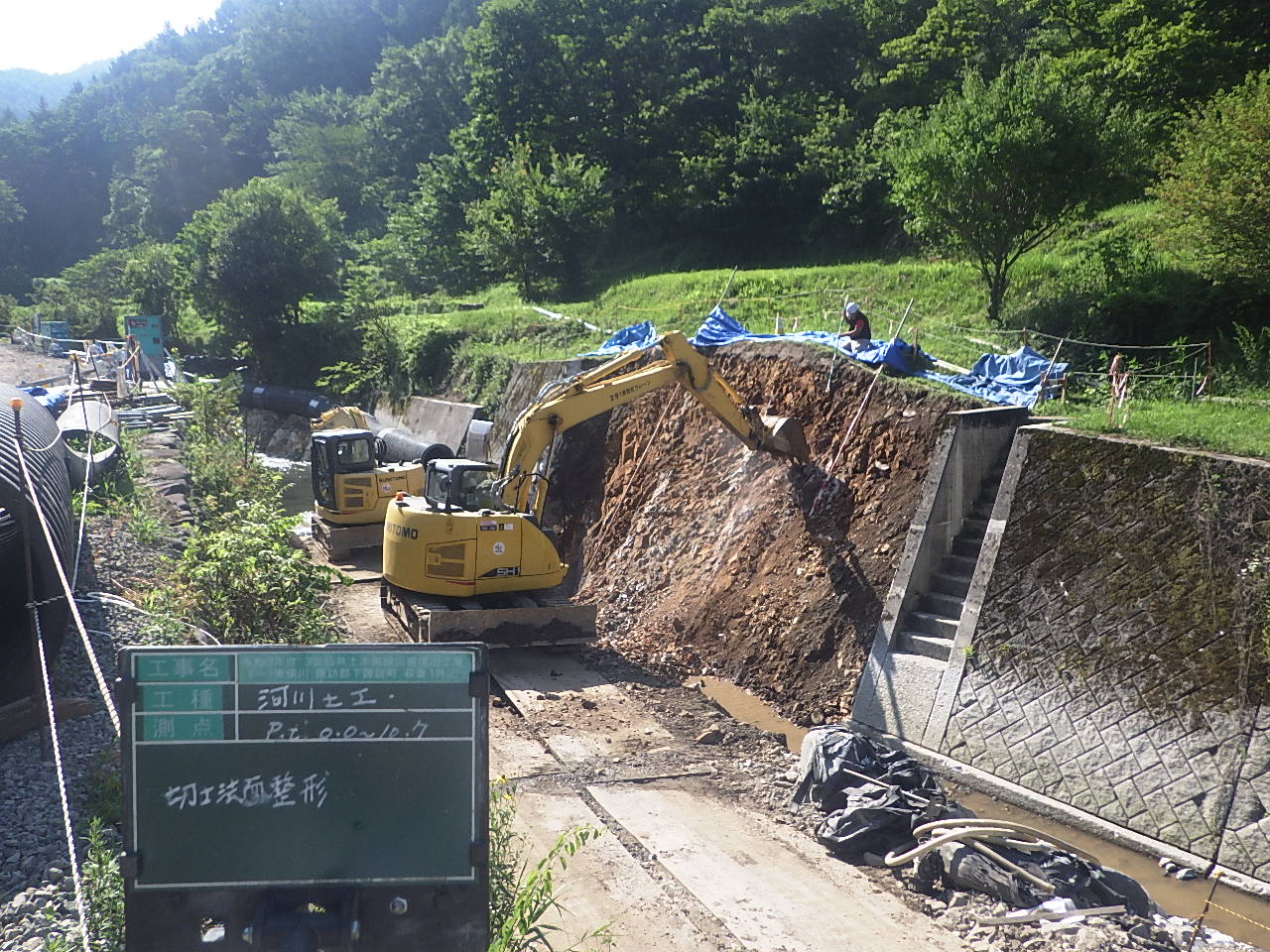

河川改修工 L=68.4m 護岸工(矢板護岸工) L=68.4m H=9.5~12.5m N=153枚(SP45H型) 門型カルバート工 N=1基(L=10.49m、W=3.2m)、N=1基(L=9.28m、W=4.6m) |
| 工事名(工事場所) |
令和4年度 公共施設等適正管理推進事業 道路維持補修工事 町道湖岸通り線 第1工区 下諏訪町西四王ほか |
|---|---|
| 発注者 | 下諏訪町 |
| 工 期 | 令和4年9月16日~令和4年12月19日 |
| 工事概要 |
施工延長 L=425m 舗装工 A=1,280m2 |
| 工事名(工事場所) |
令和3年度 社会資本整備総合交付金事業 諏訪湖周サイクリングロード整備工事5工区 町道湖岸通り線 下諏訪町西高木ほか |
|---|---|
| 発注者 | 下諏訪町 |
| 工 期 | 令和4年8月26日~令和5年1月6日 |
| 工事概要 |
施工延長 L=525m 舗装工 歩道舗装 A=1,320m2 車道舗装 A=37m2 地先境界ブロック L=525m 車止め工 N=25基 標識工 N=6基 階段工 N=2箇所 区画線工 一式 |
| 工事名(工事場所) |

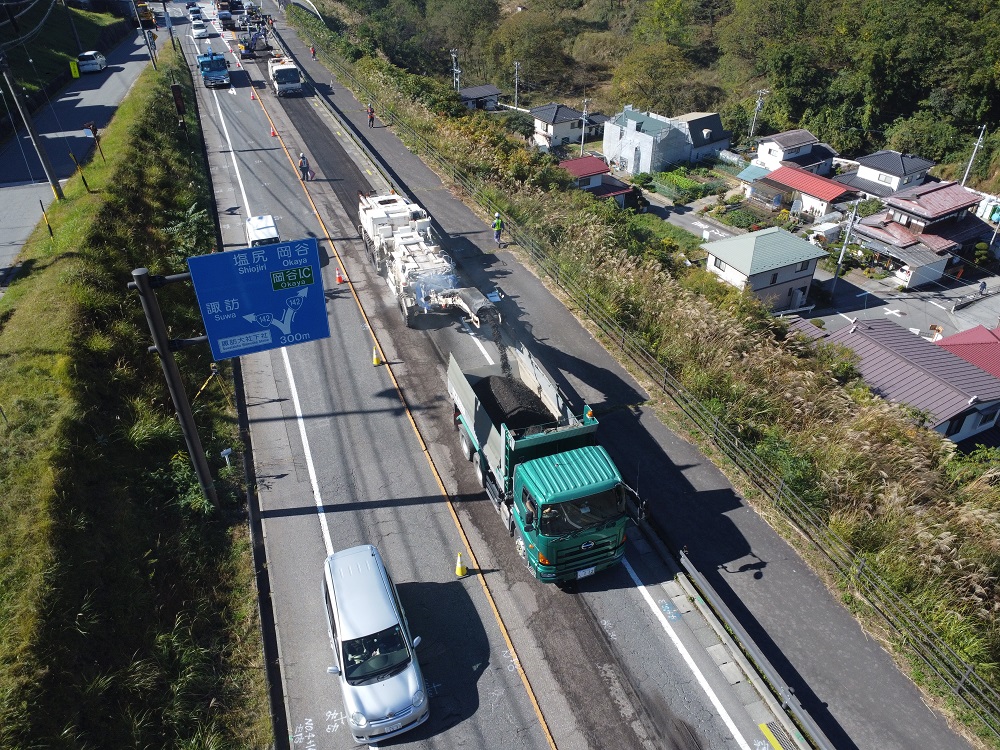

令和4年度 県単道路橋梁維持(舗装修繕)工事 (国)142号 諏訪郡下諏訪町 新和田ほか |
|---|---|
| 発注者 | 諏訪建設事務所 |
| 工 期 | 令和4年9月6日~令和5年2月22日 |
| 工事概要 |

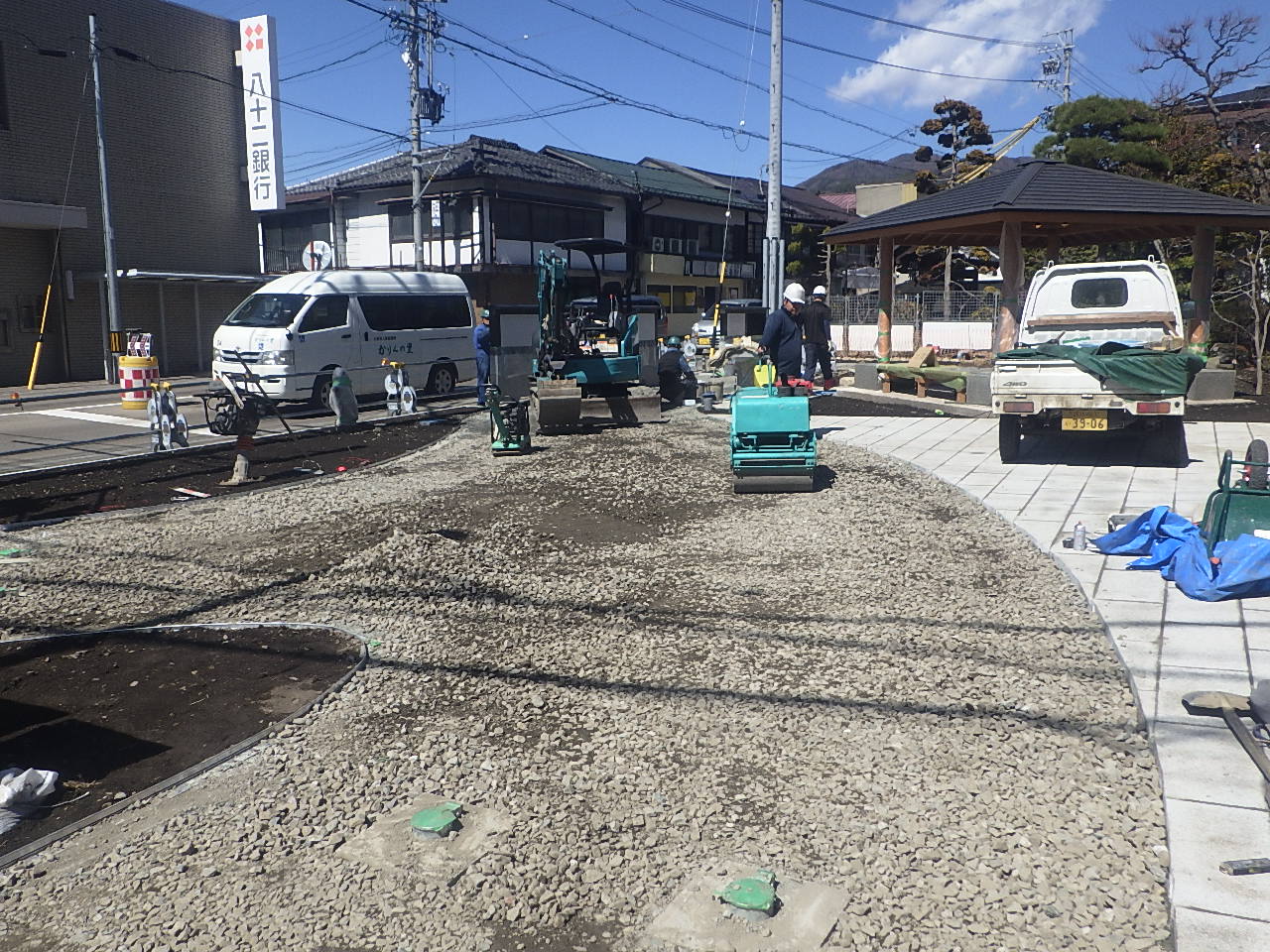

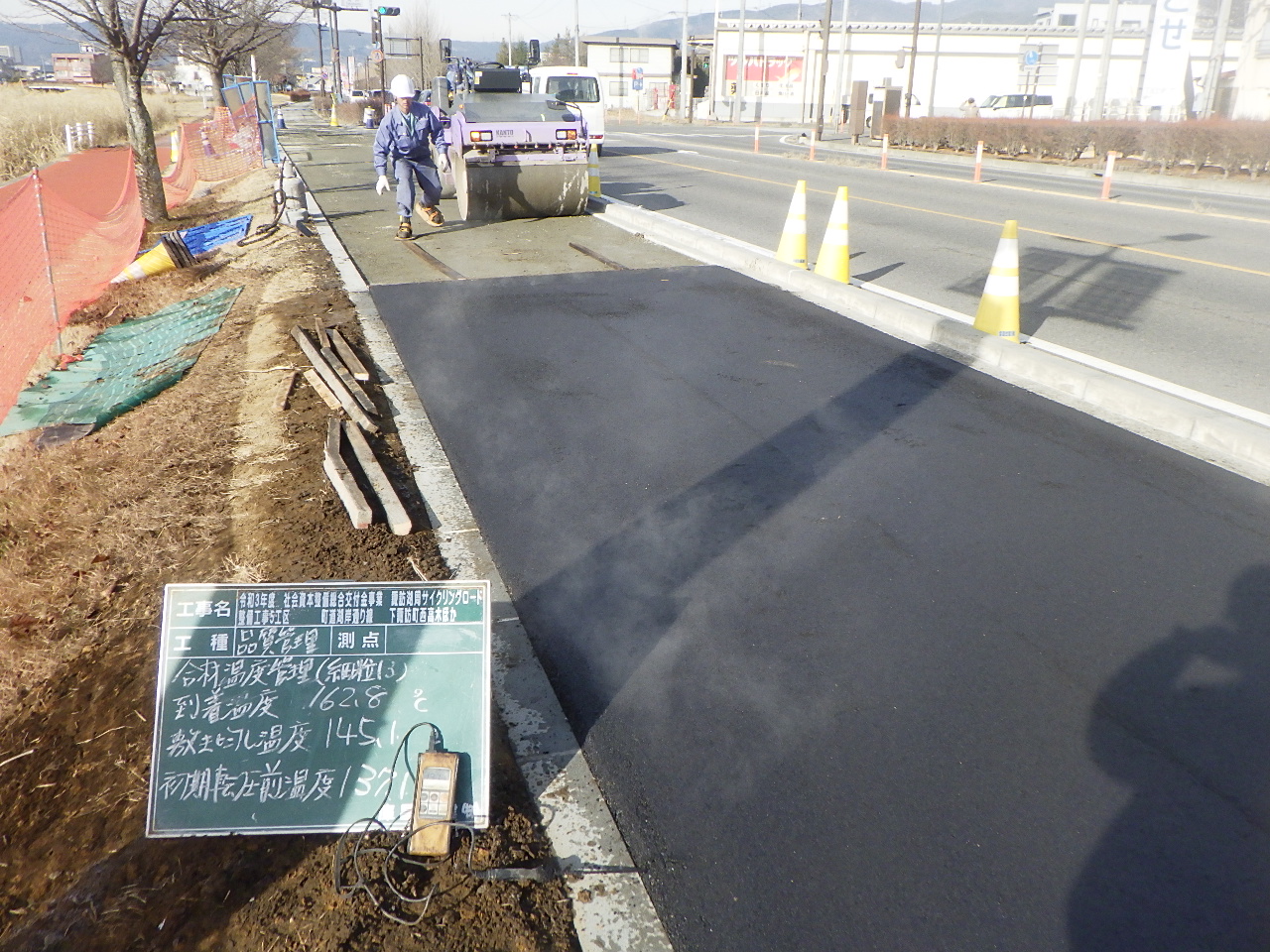

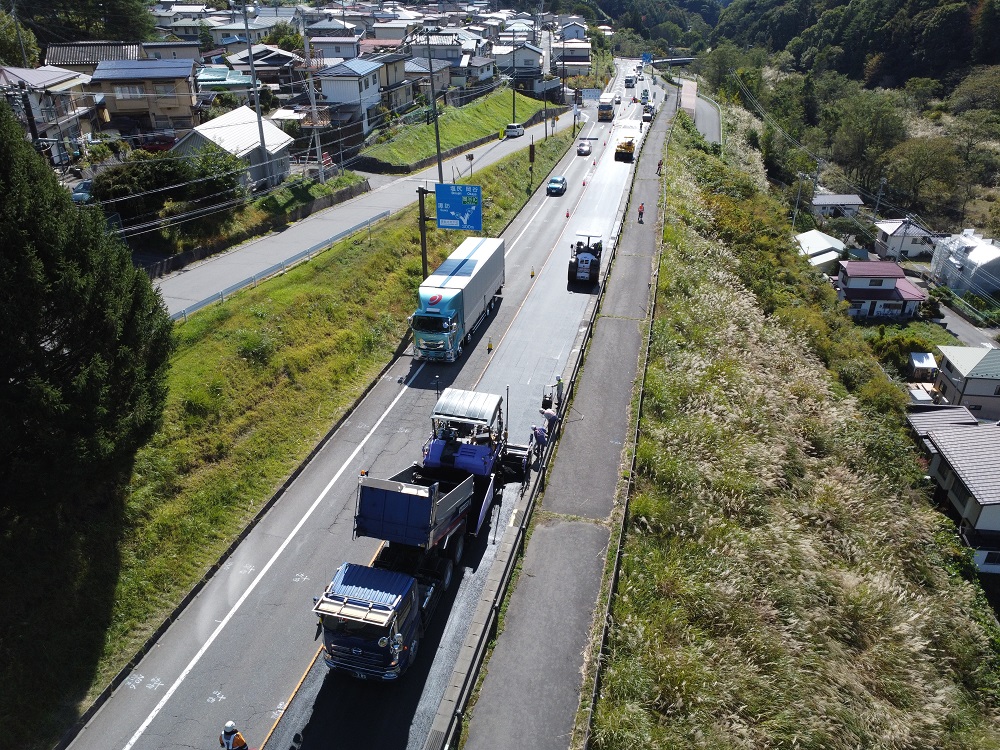

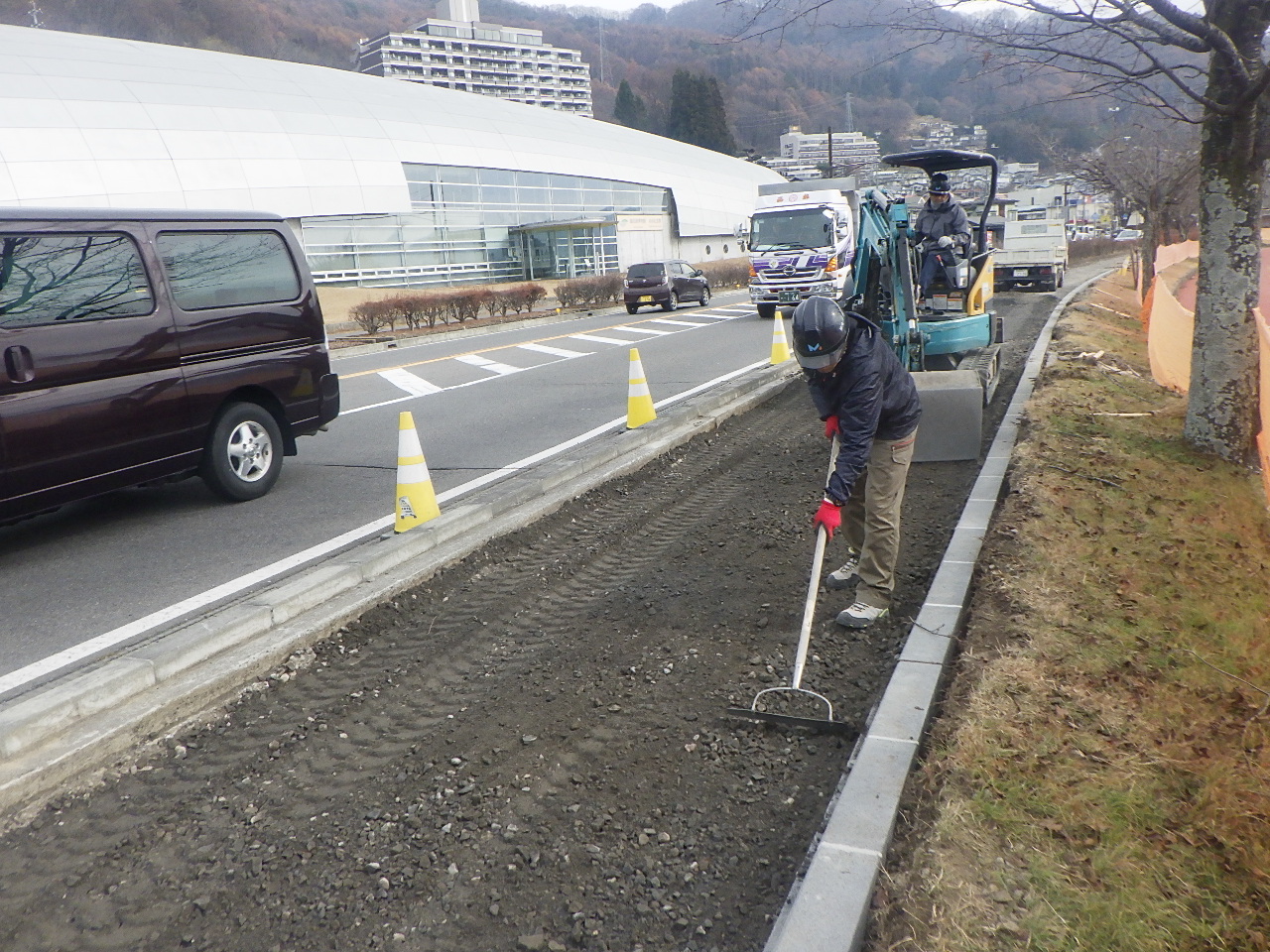

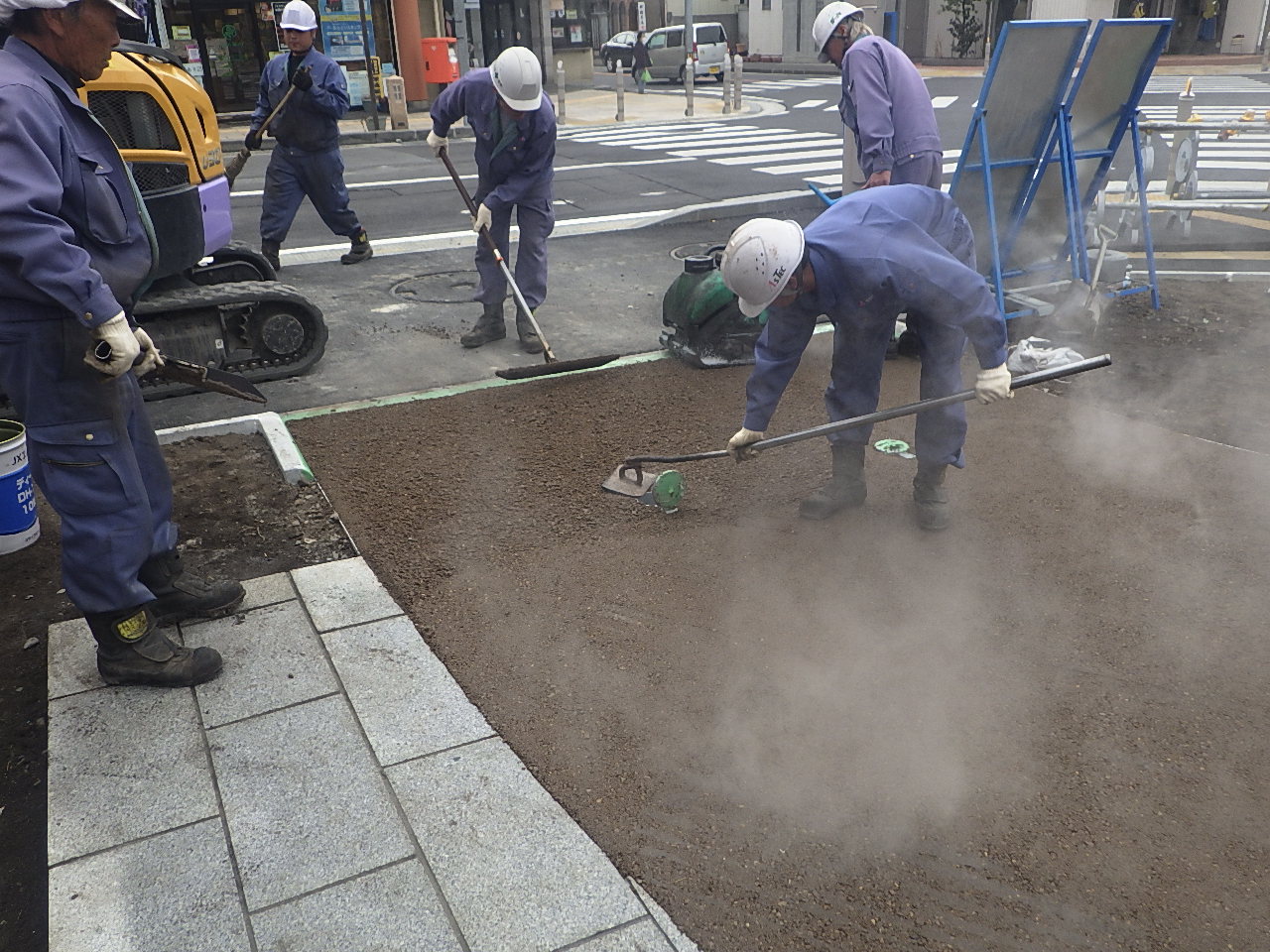

舗装補修工(切削オーバーレイ) L=600.0m W=5.00~8.00m A=4,350m2 |
| 工事名(工事場所) |

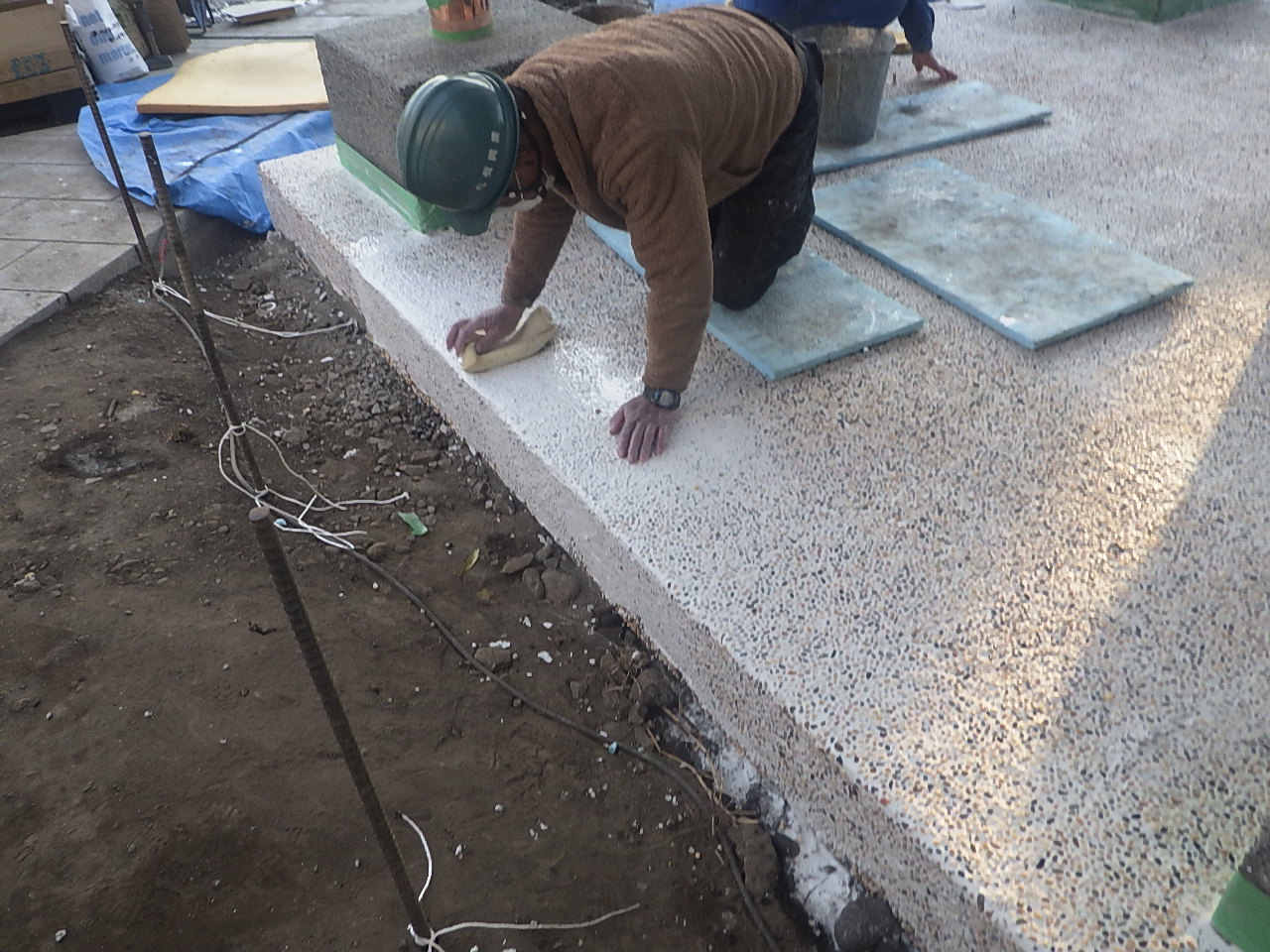

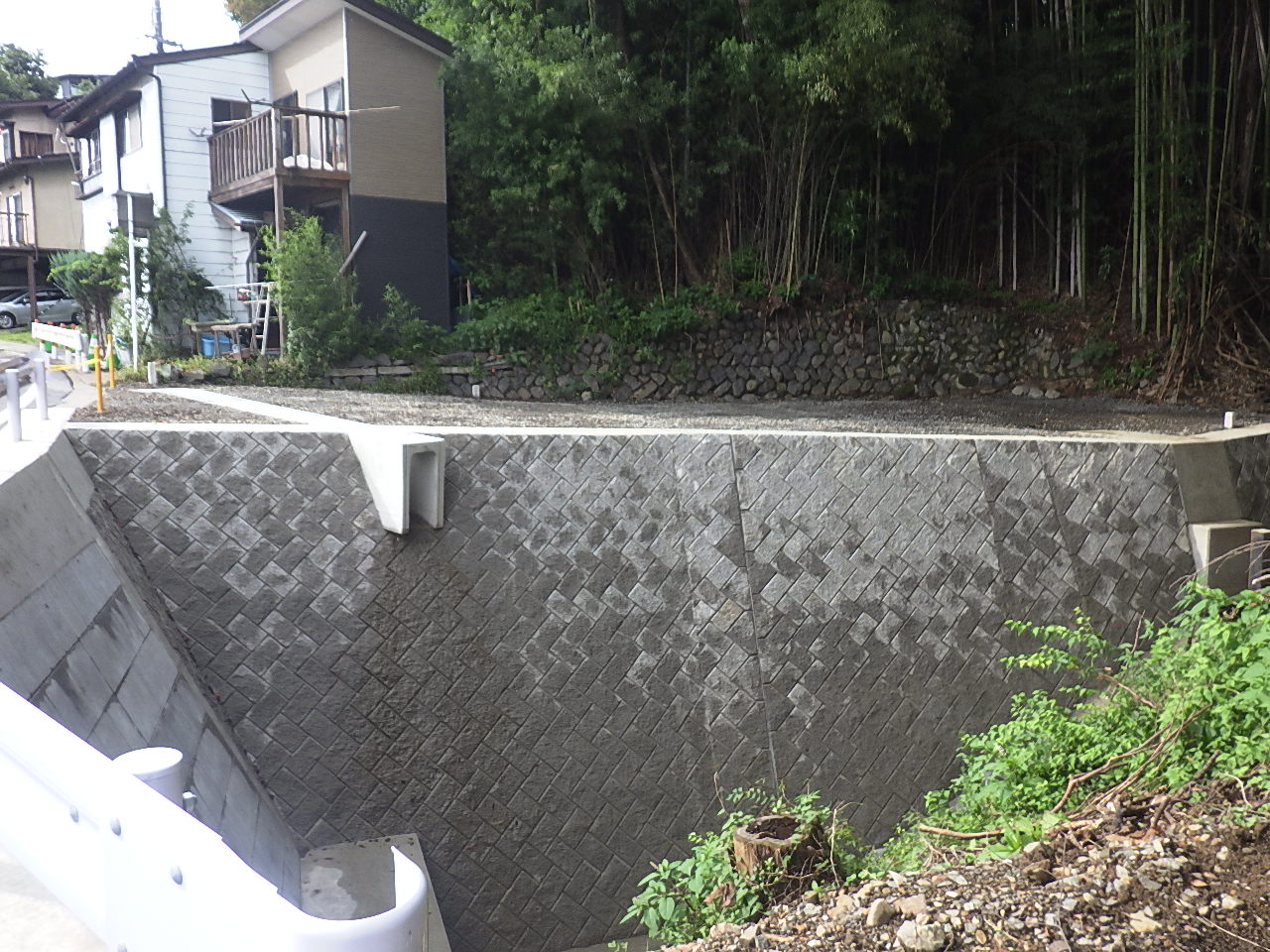

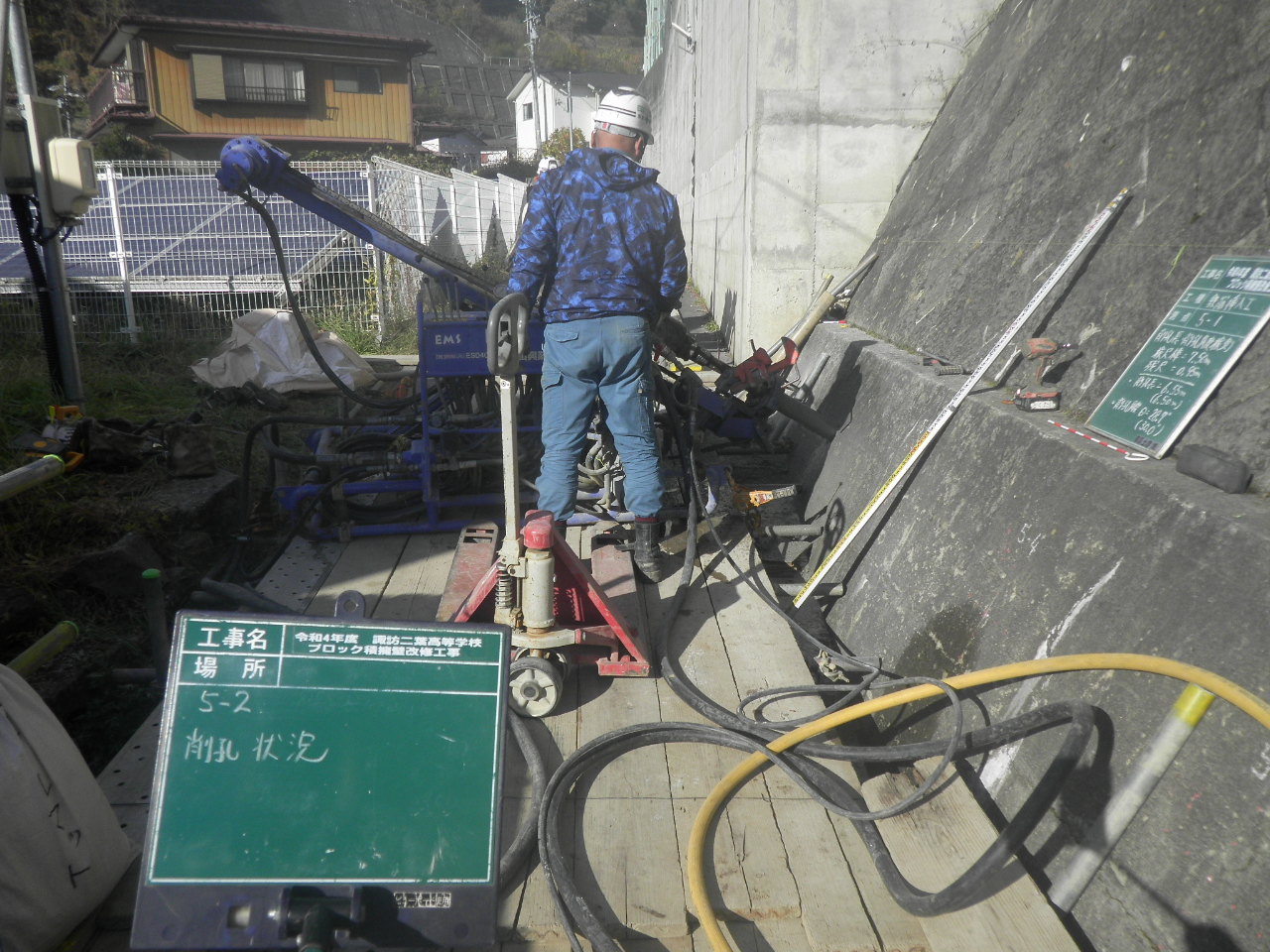

諏訪二葉高等学校 ブロック積擁壁改修工事 諏訪市岡村 |
|---|---|
| 発注者 | 諏訪二葉高等学校 |
| 工 期 | 令和4年7月15日~令和5年3月20日 |
| 工事概要 |

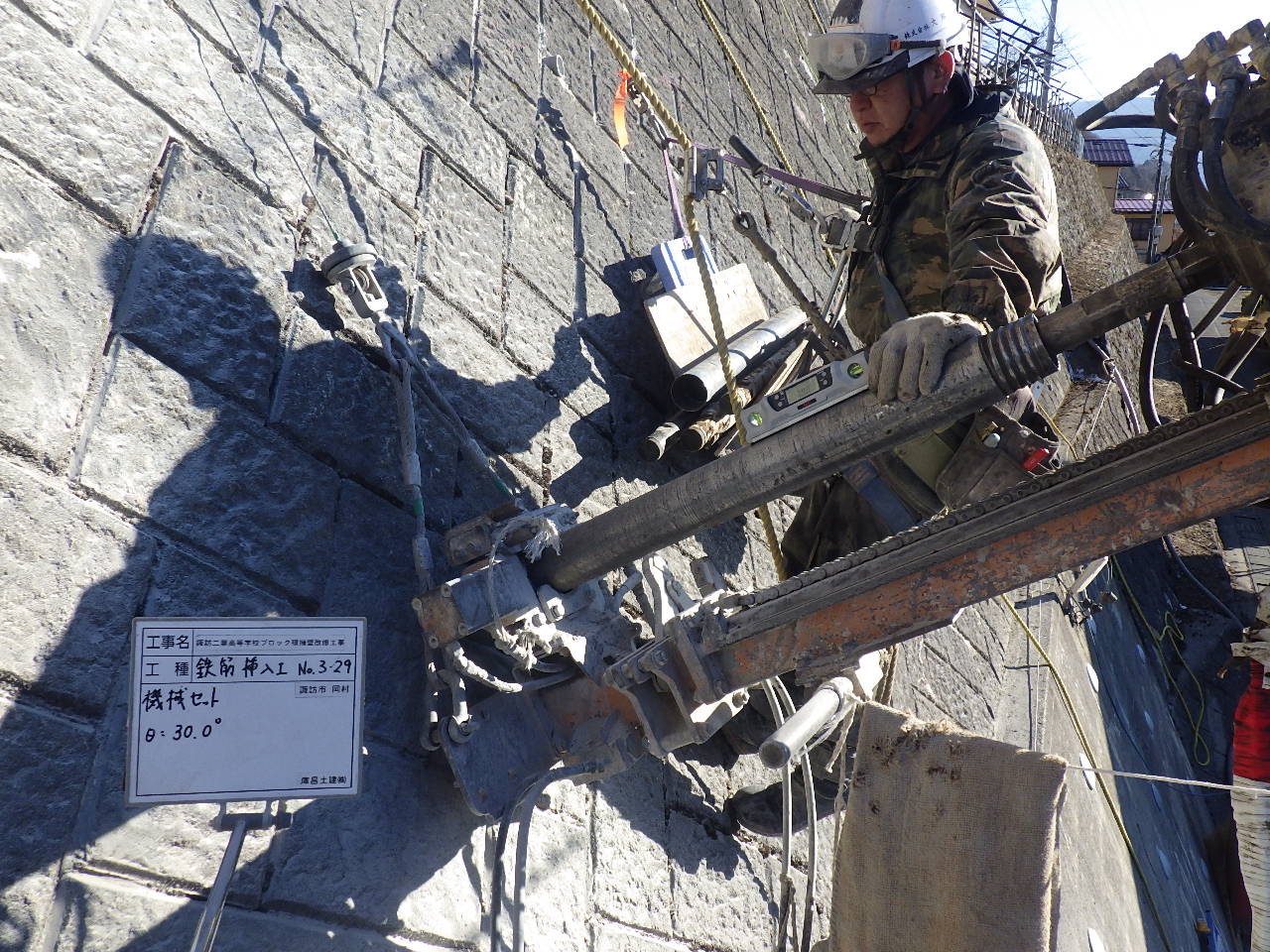

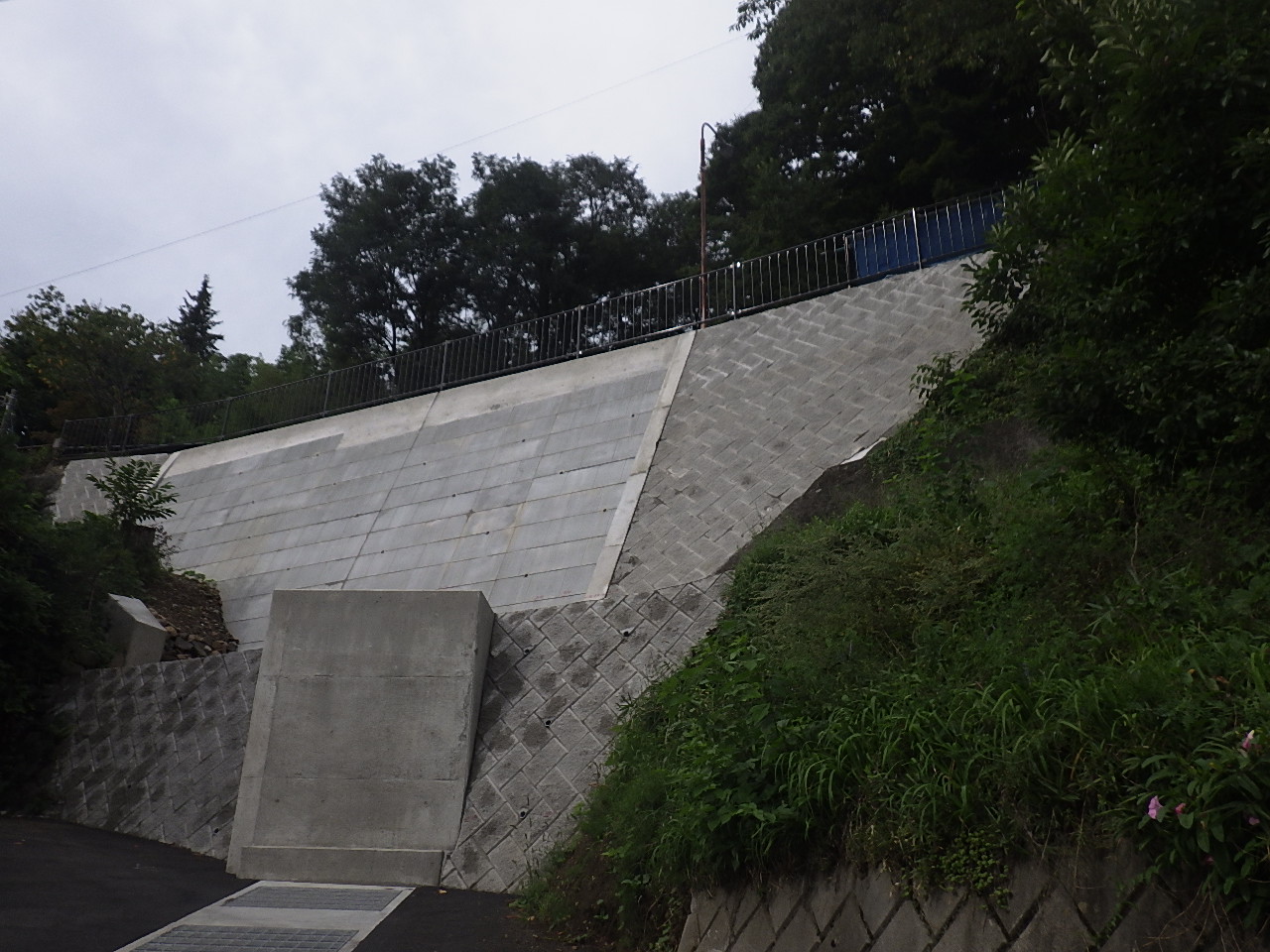

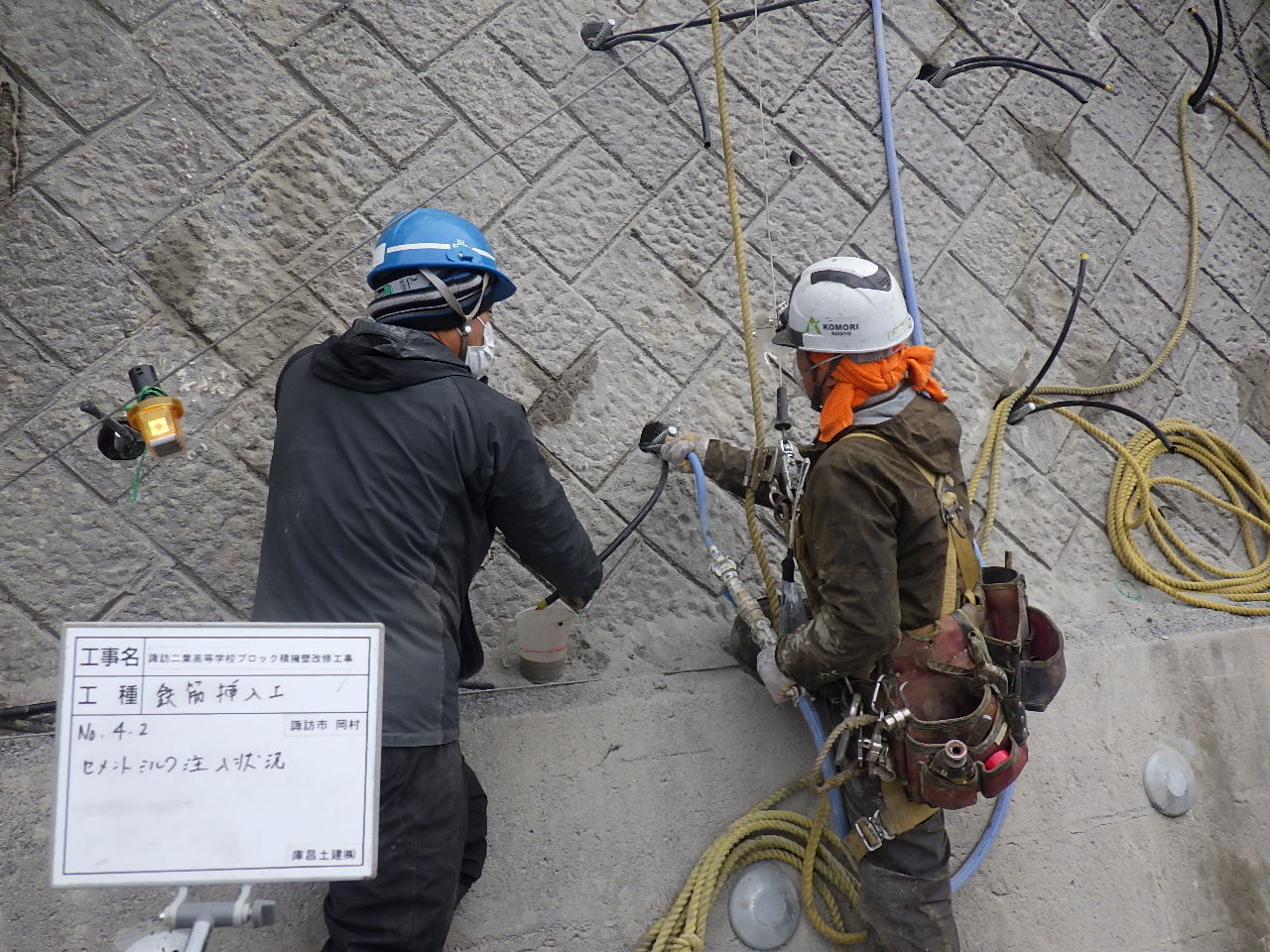

鉄筋挿入工 SD345 D22 L=6.5m 削孔径 φ90 7段 N=231本 付替水路工 φ500 L=10m |
| 工事名(工事場所) |

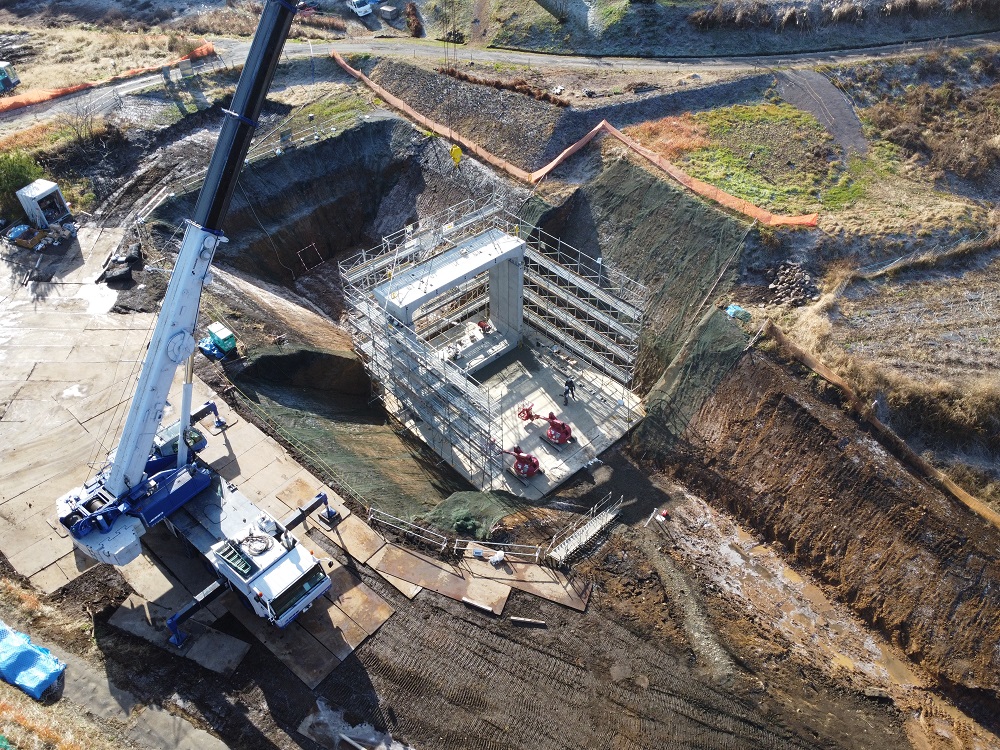

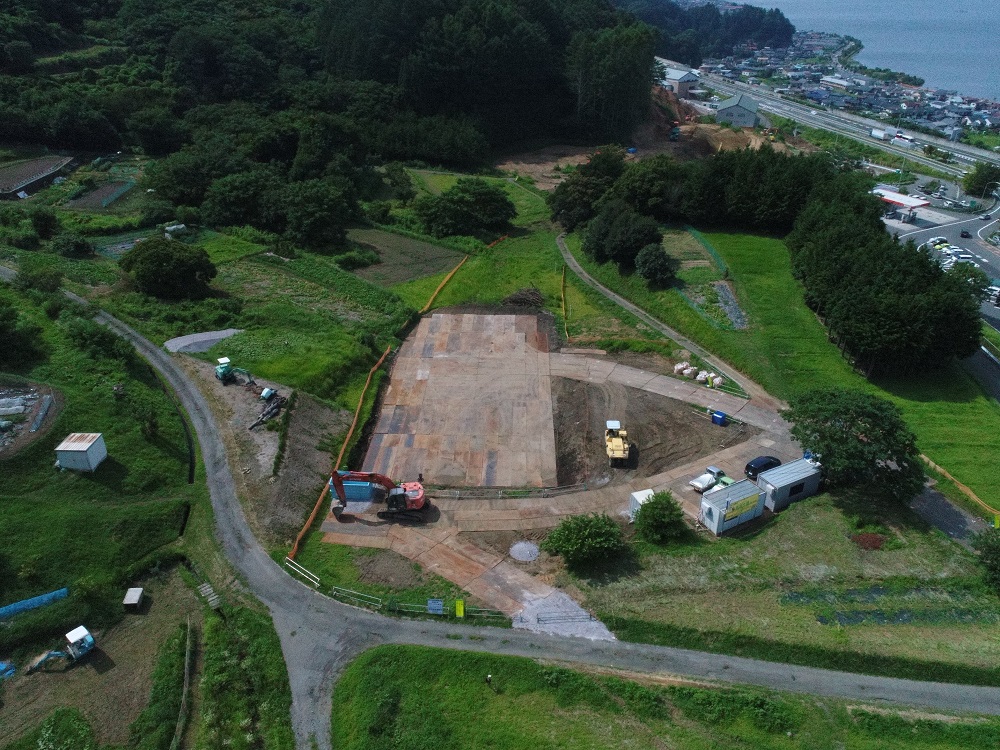

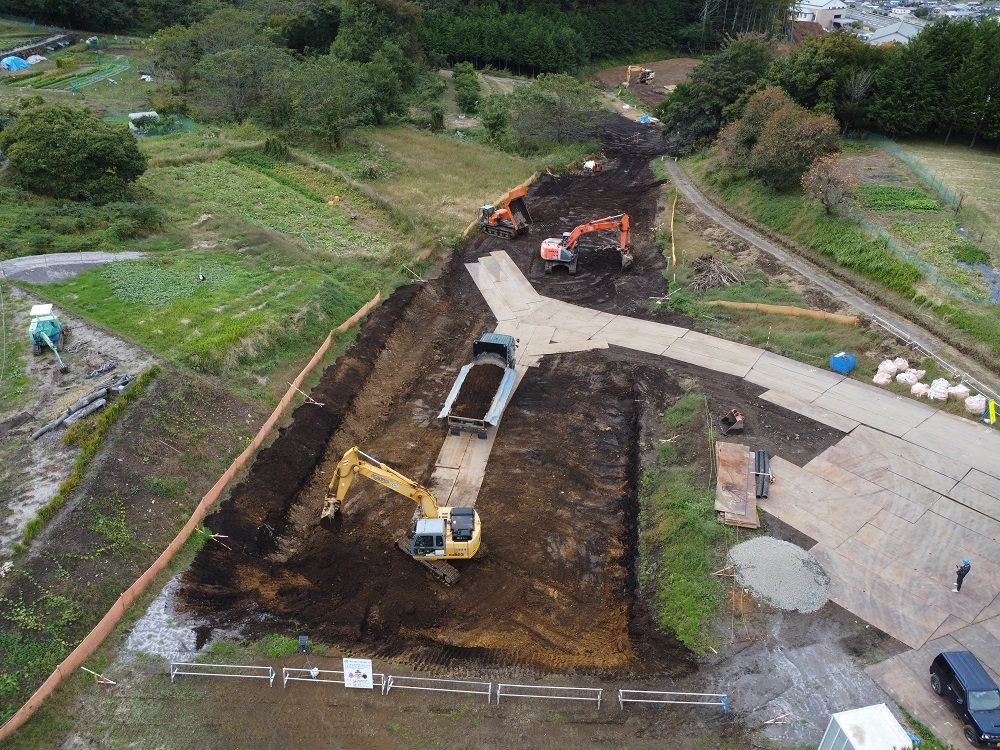

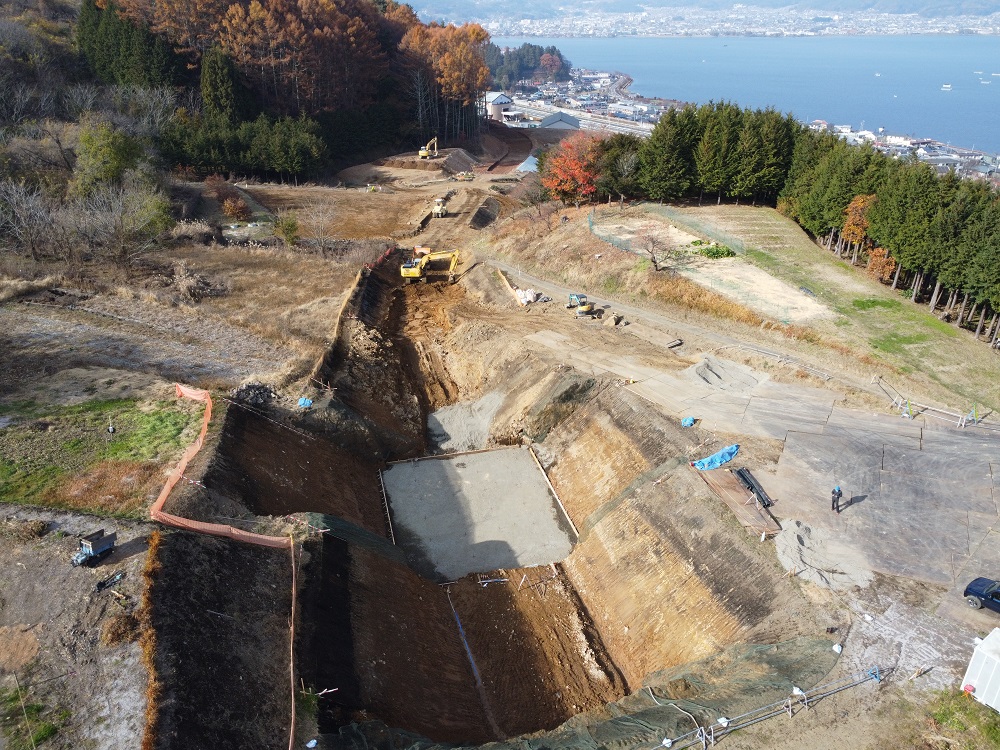

令和3年度 国補道路改築(地域連携)工事 (主)諏訪辰野線 岡谷市~諏訪市 小坂~有賀3工区 |
|---|---|
| 発注者 | 諏訪建設事務所 |
| 工 期 | 令和4年4月12日~令和5年8月10日 |
| 工事概要 |

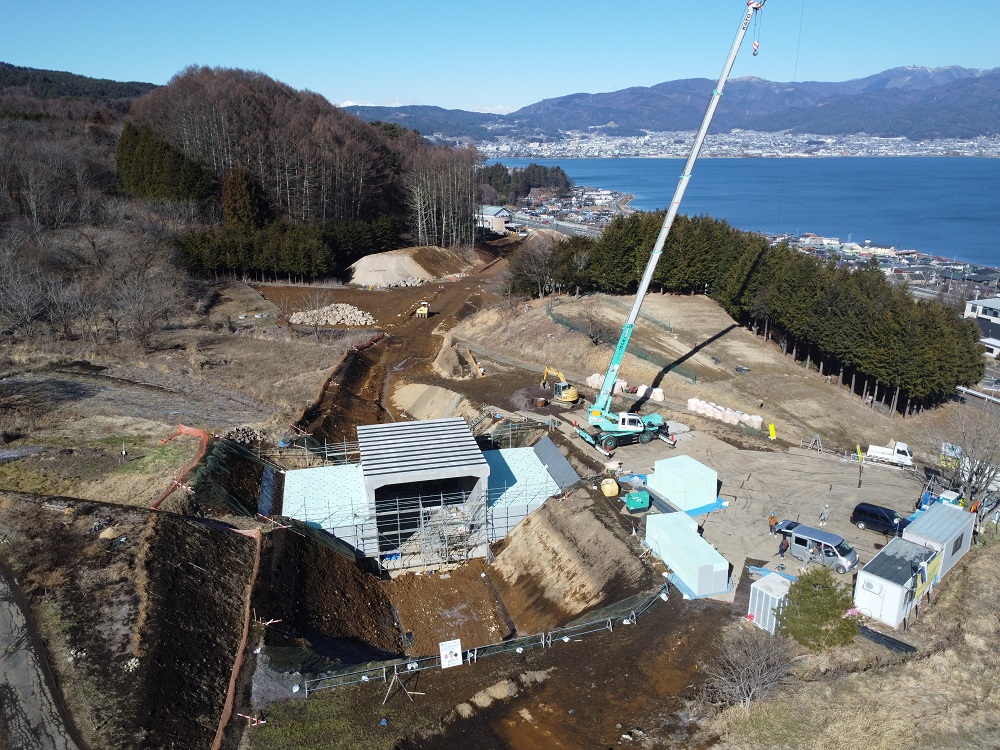

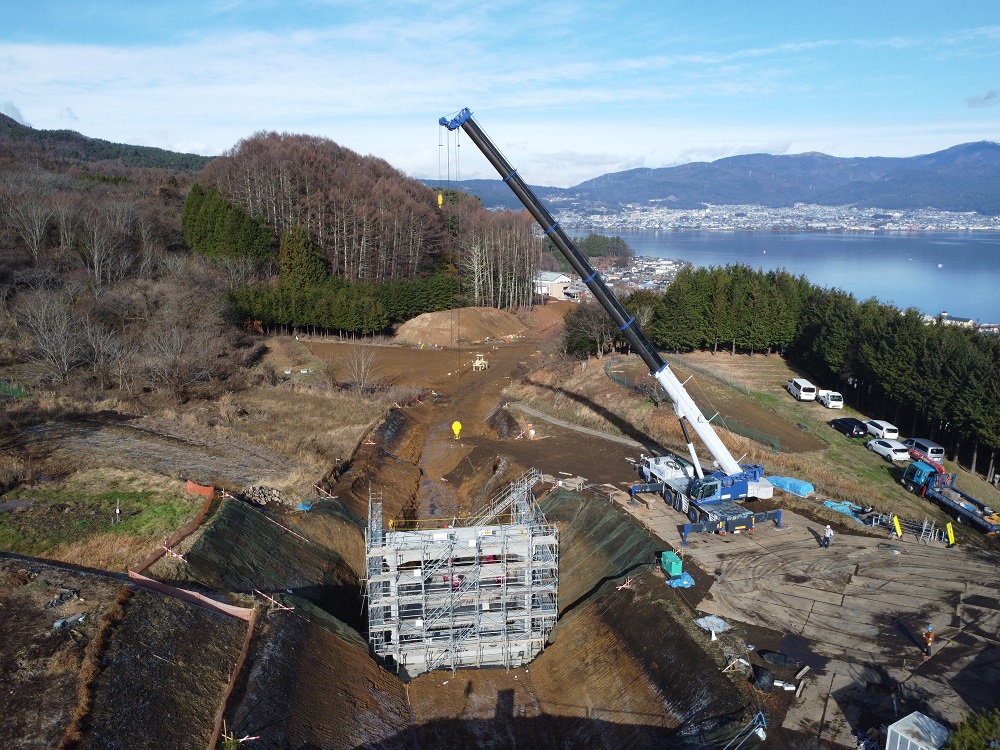

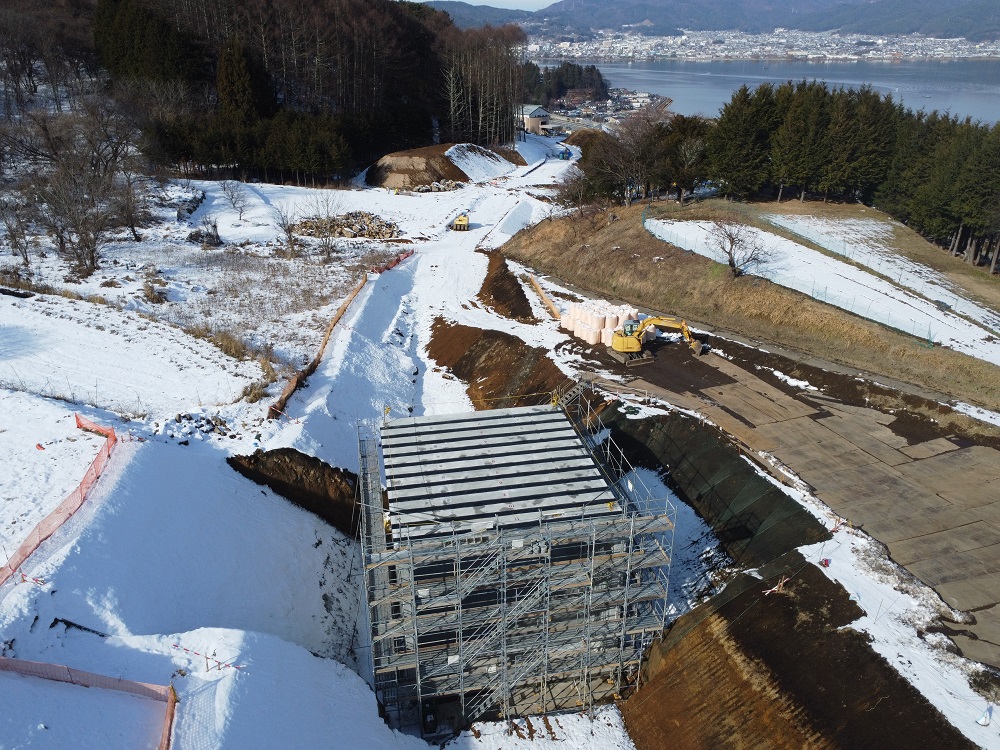

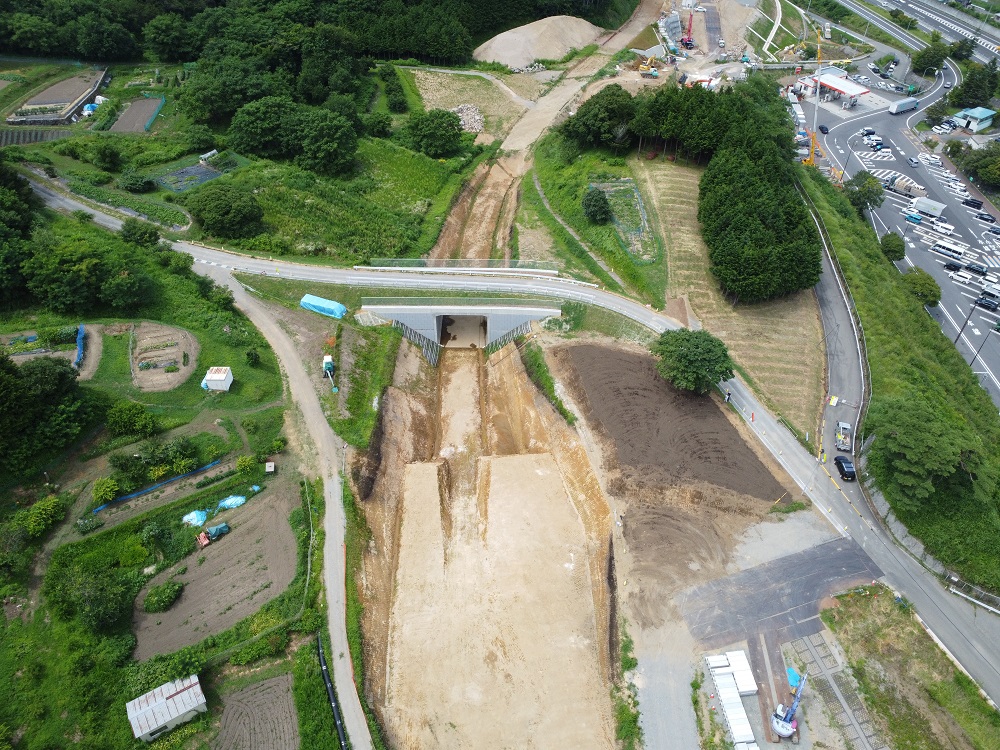

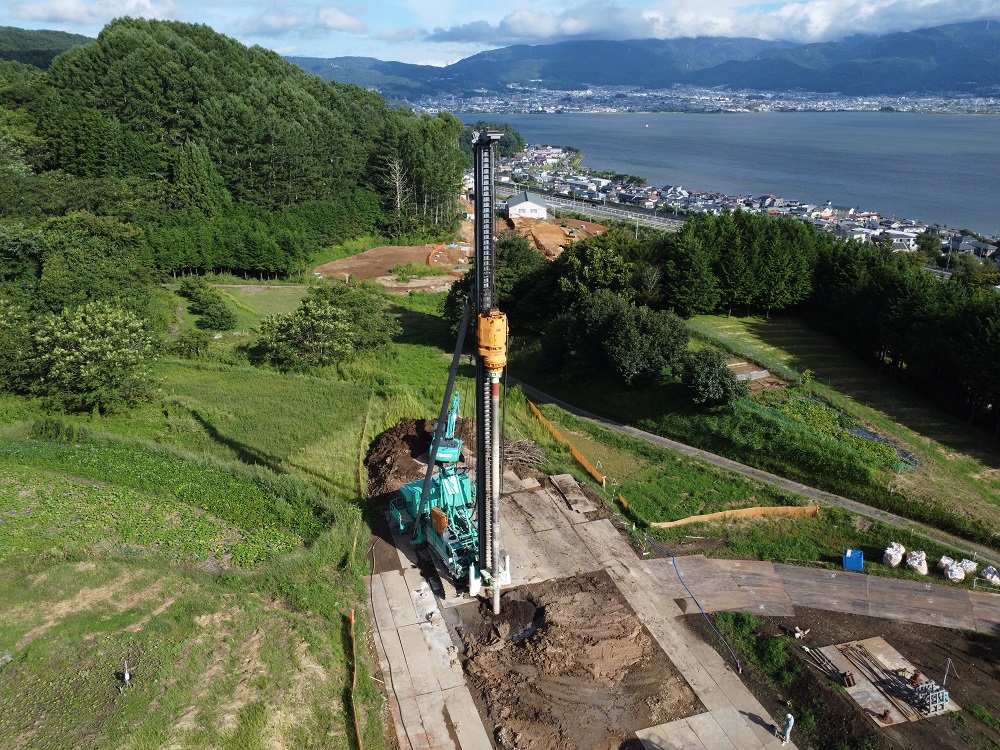

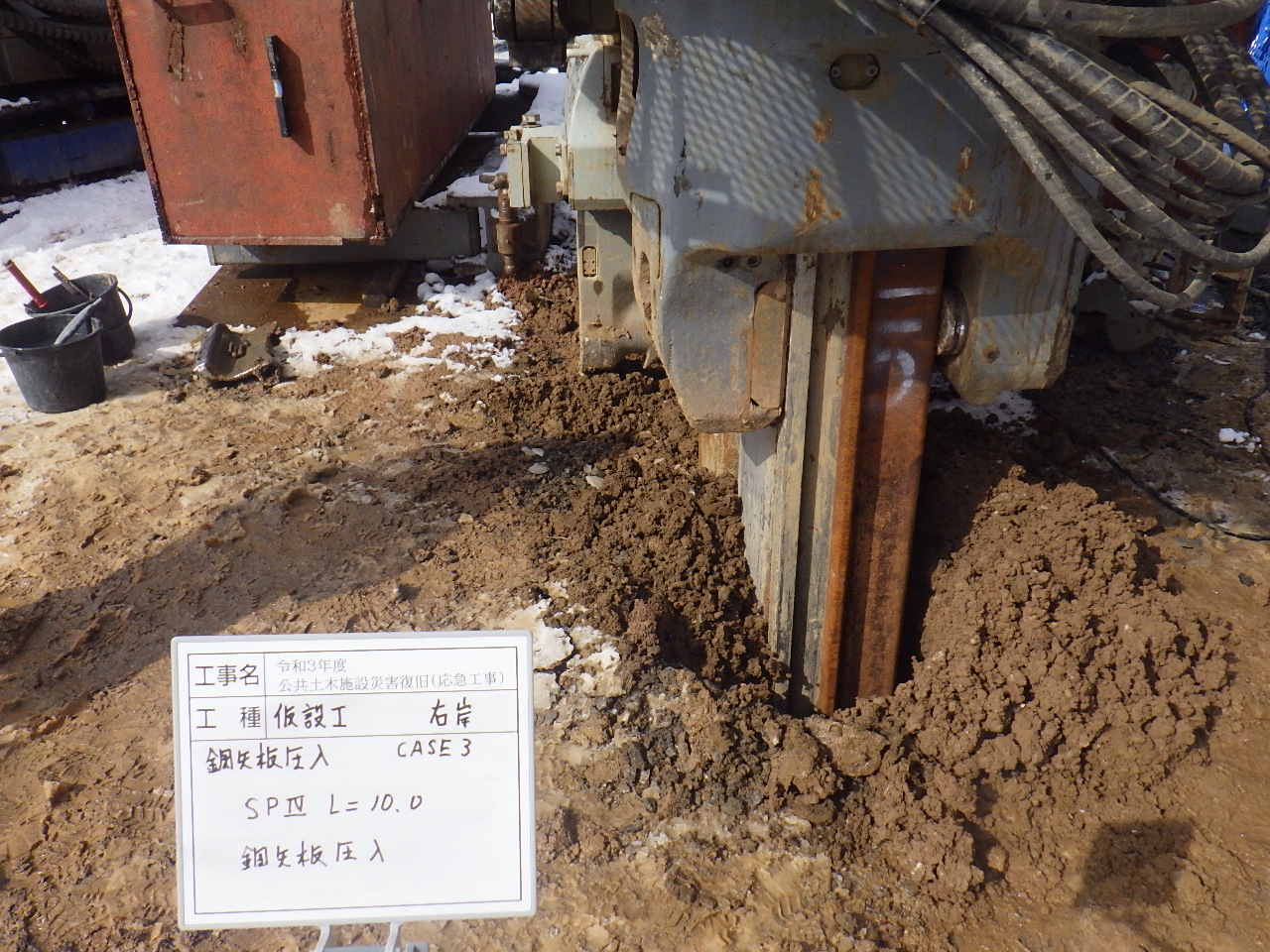

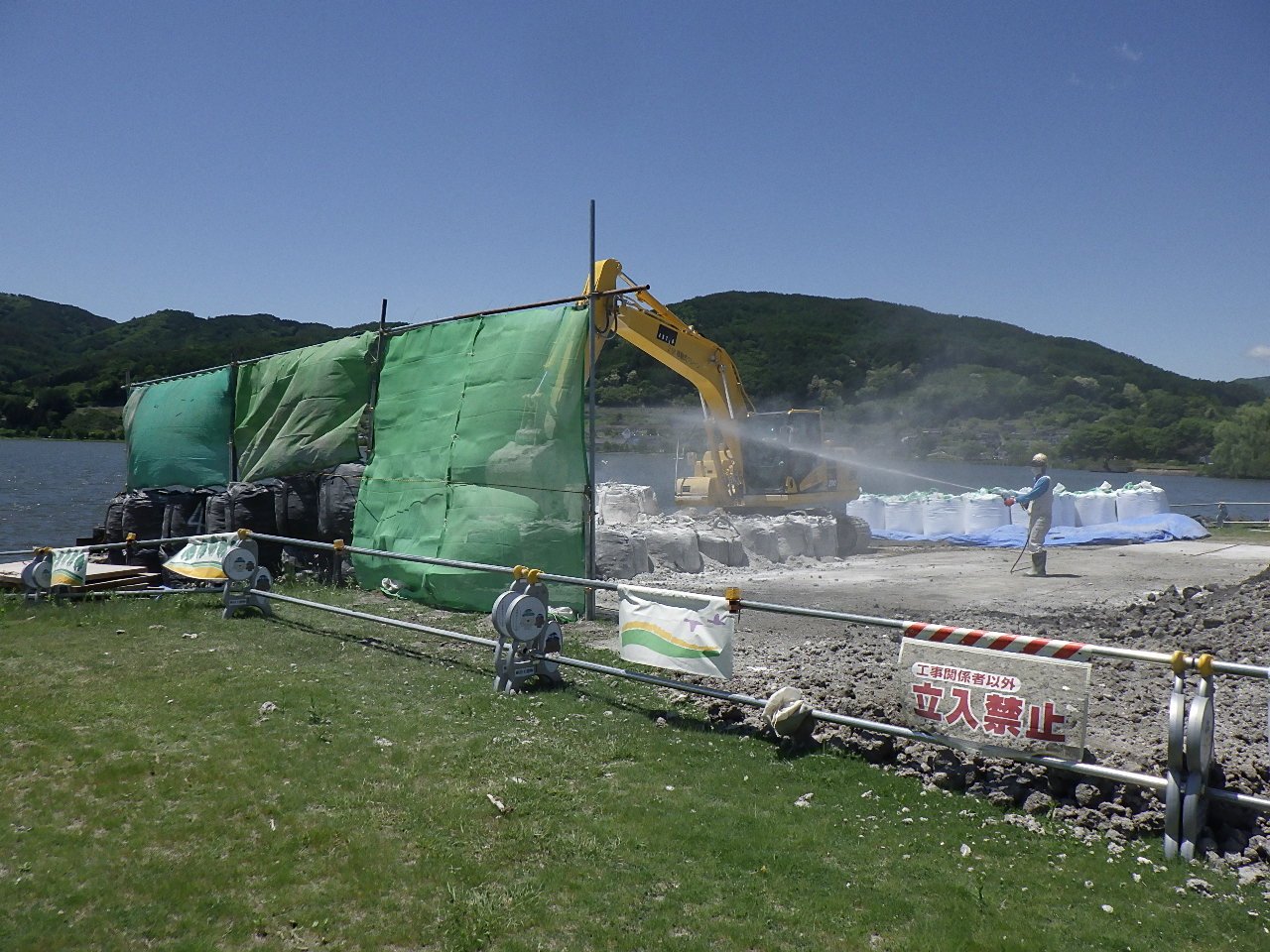

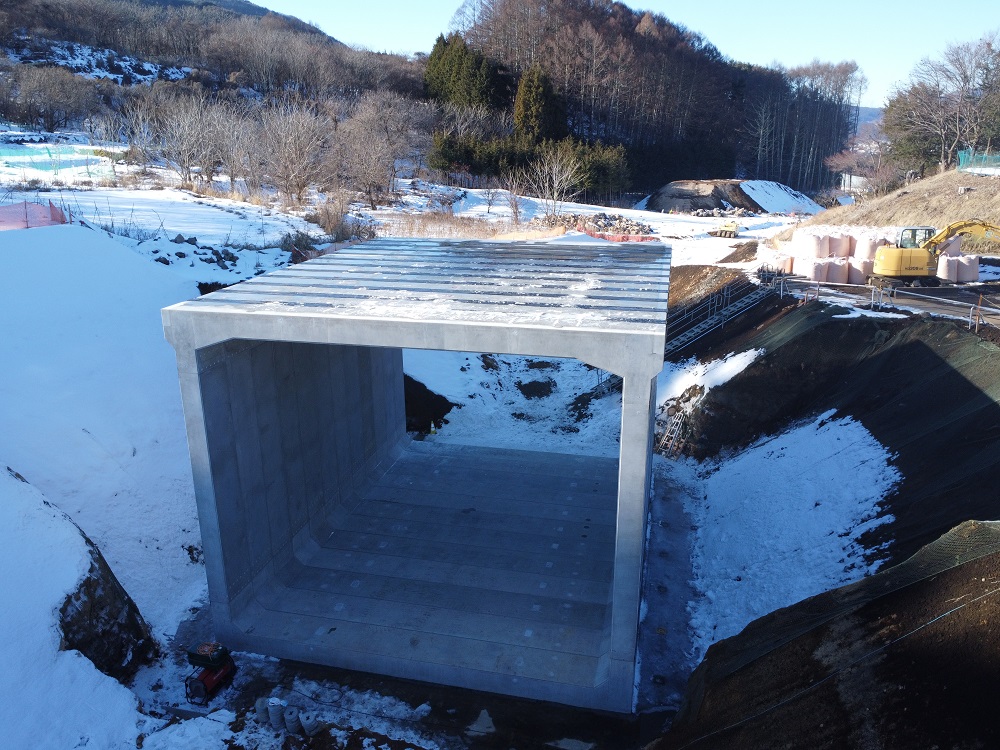

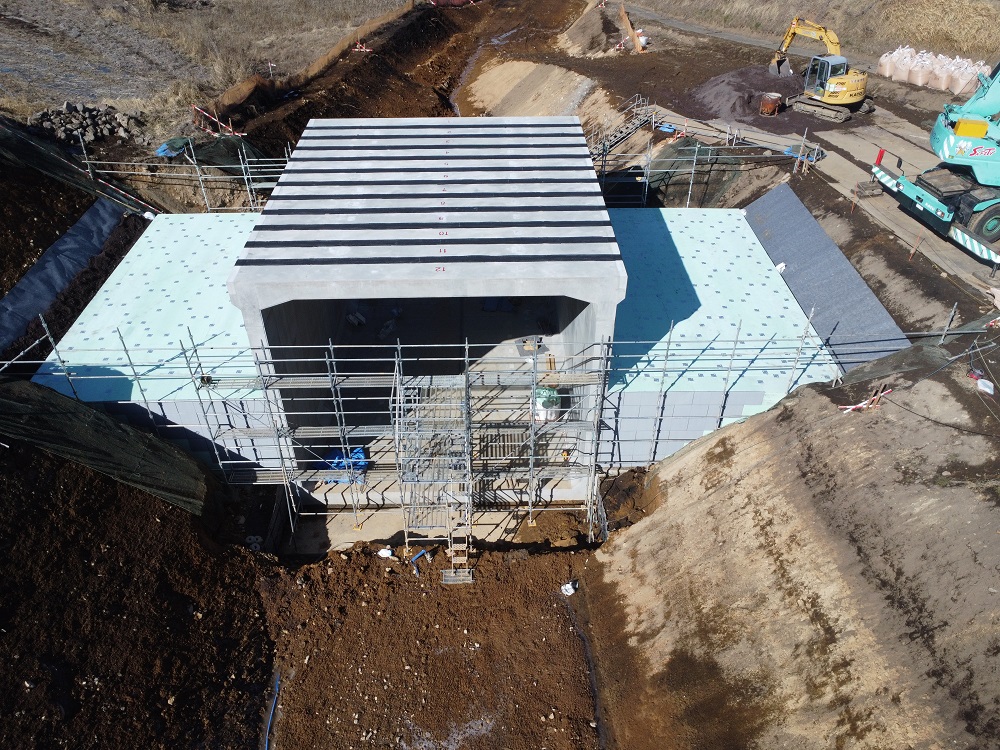

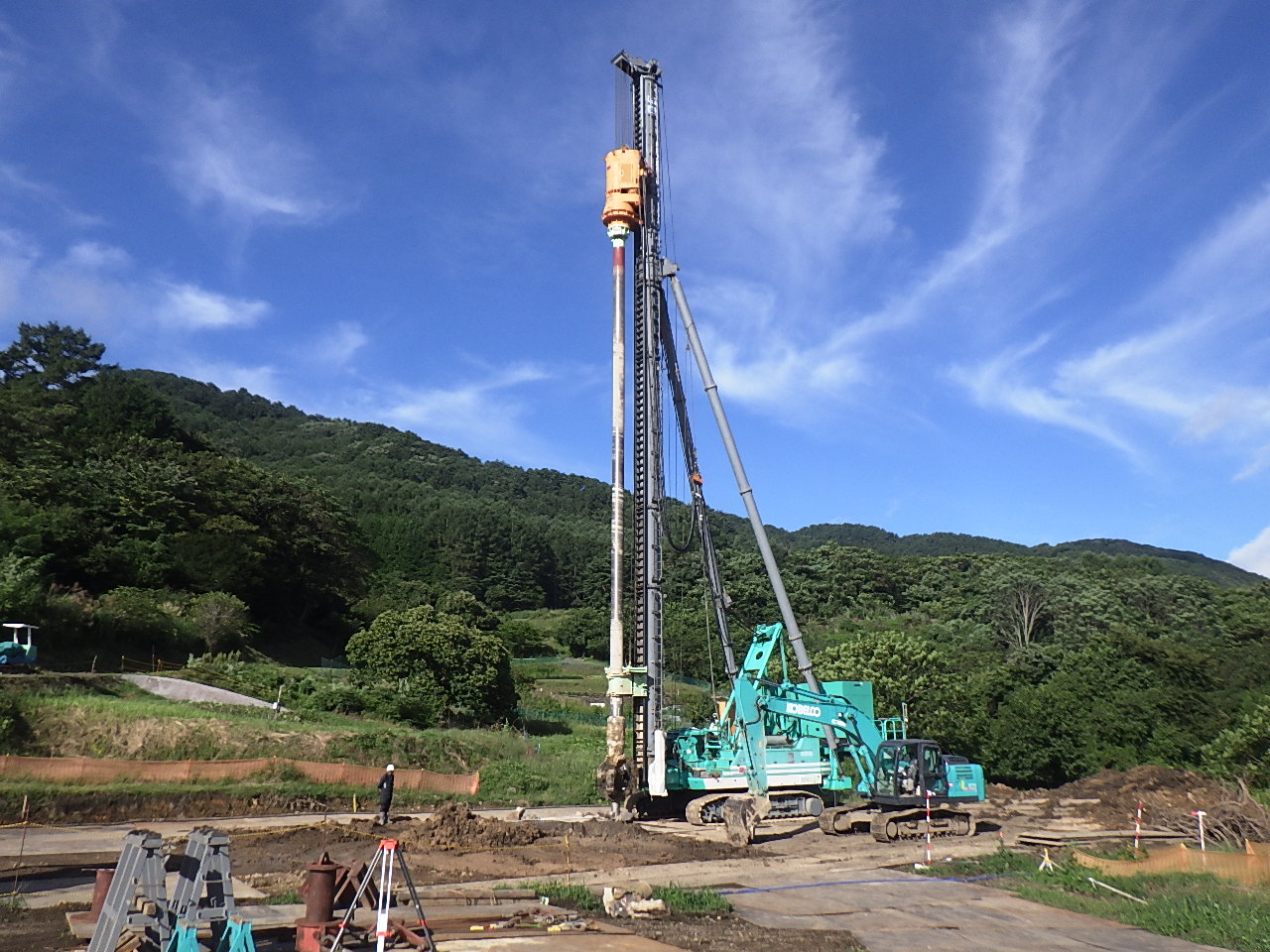

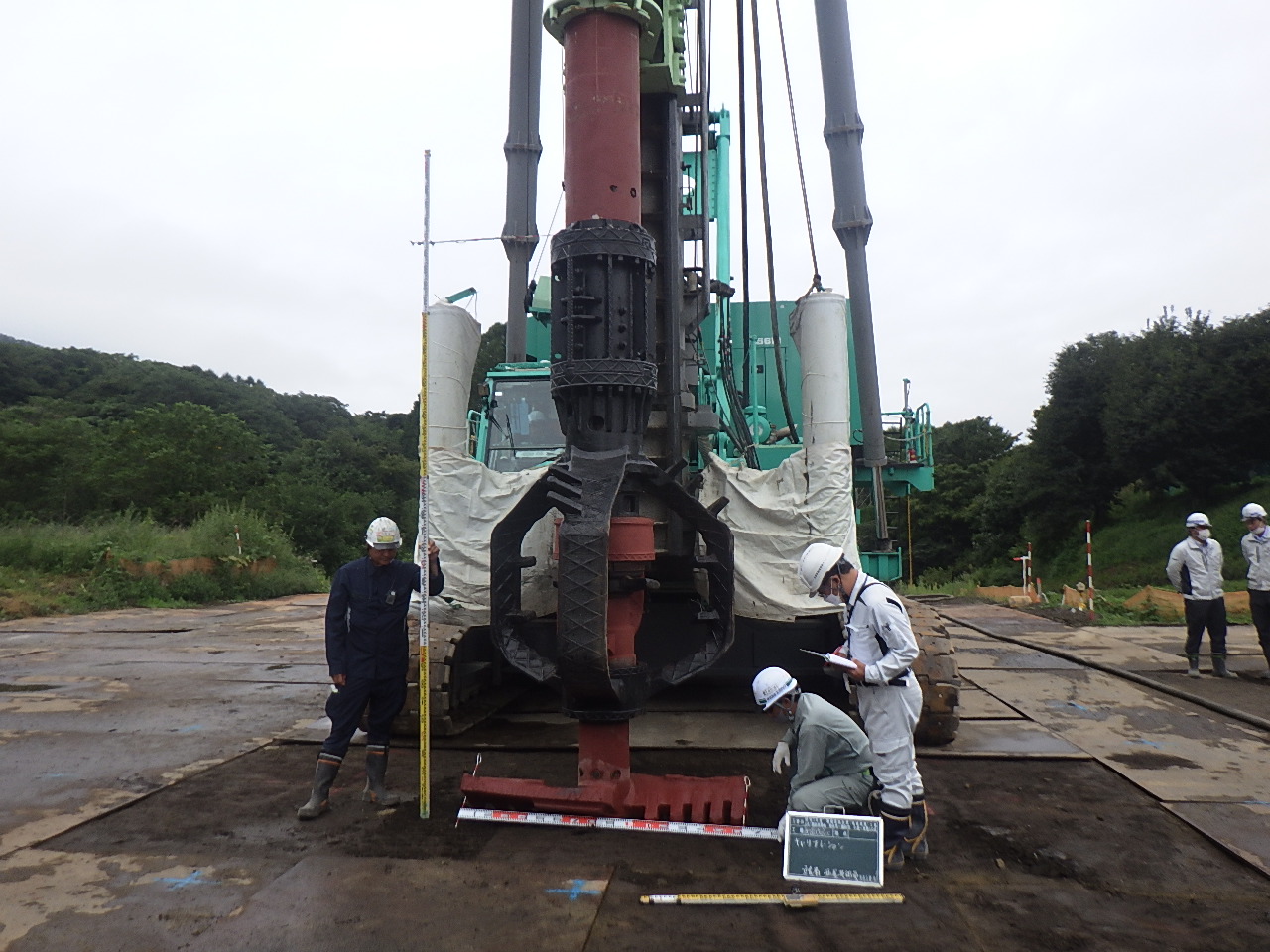

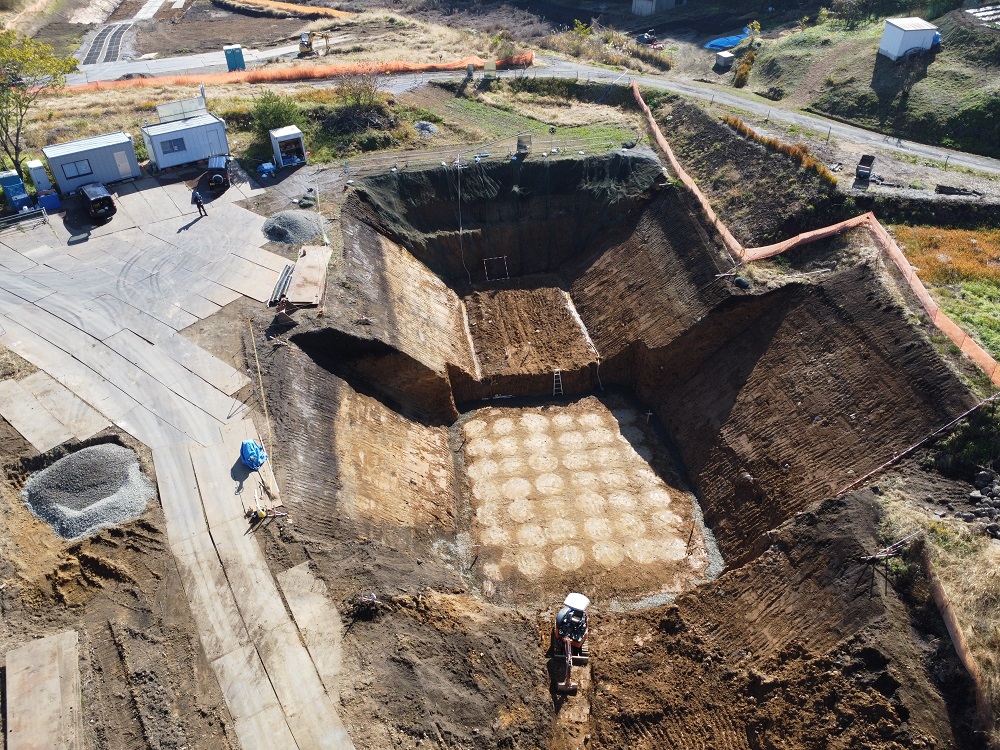

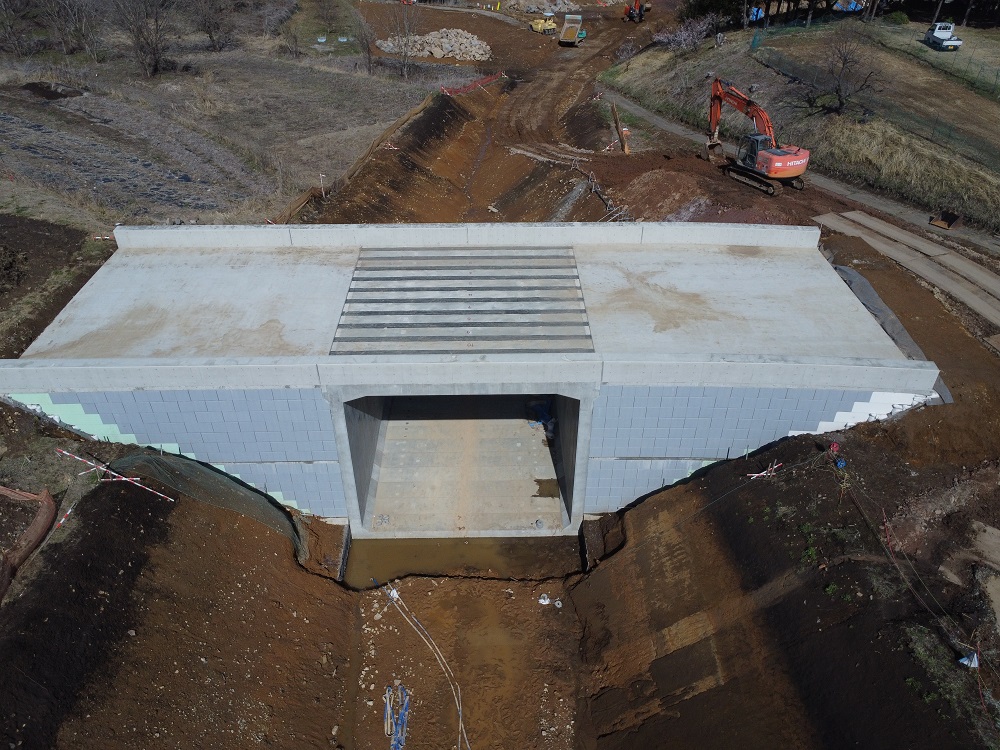

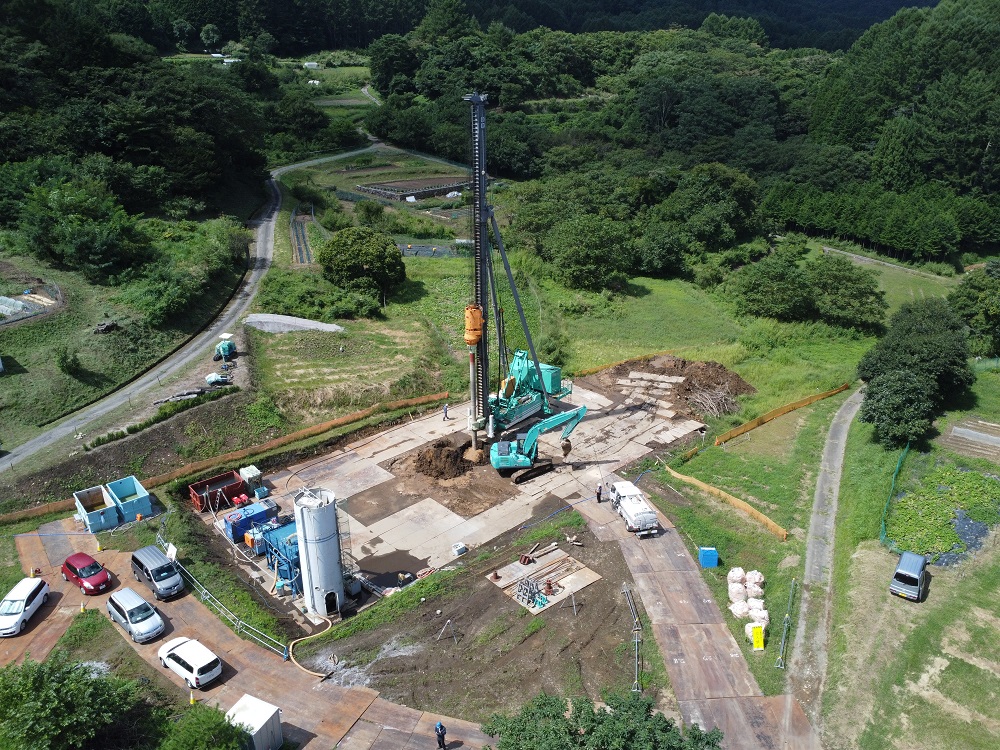

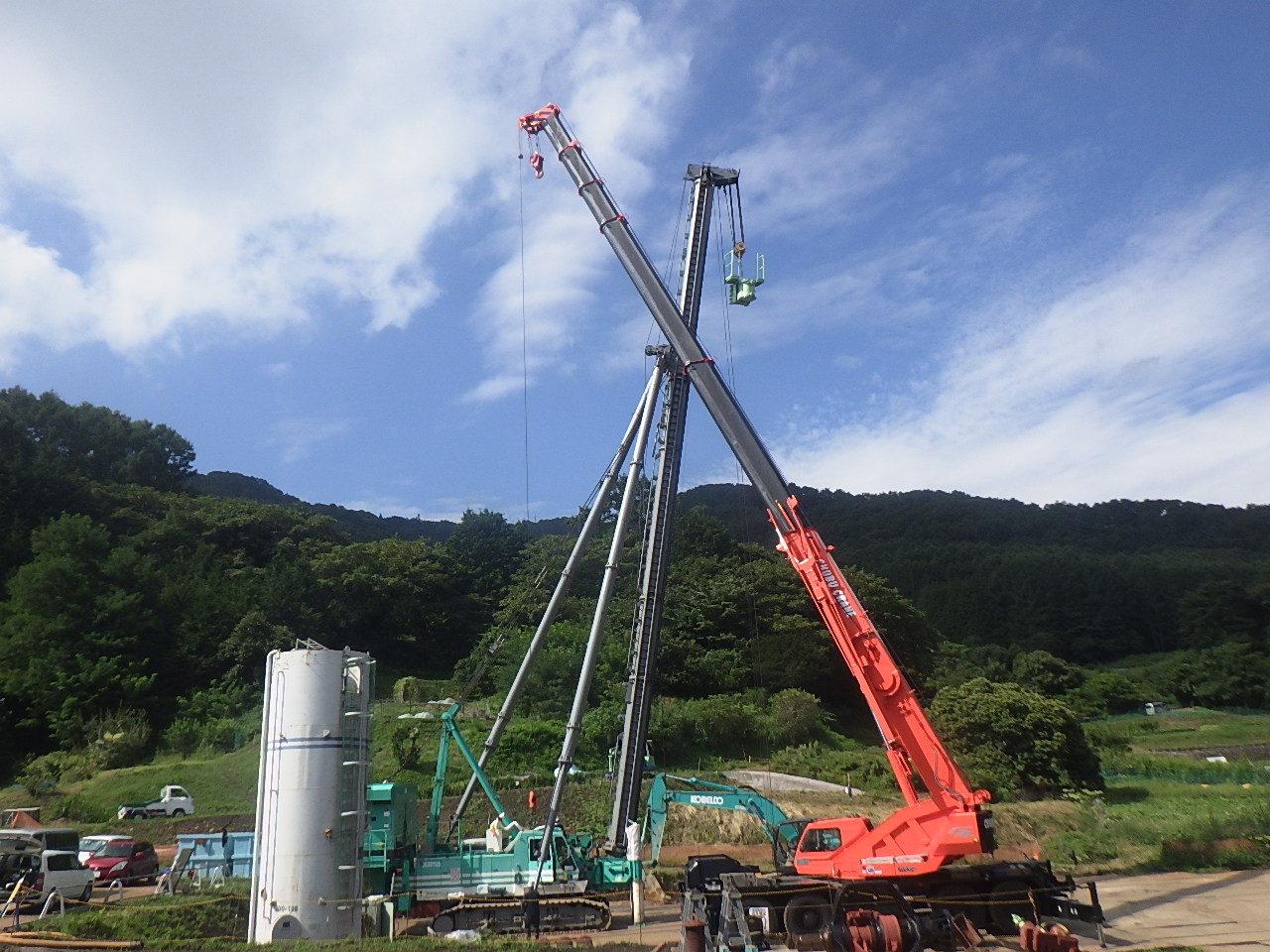

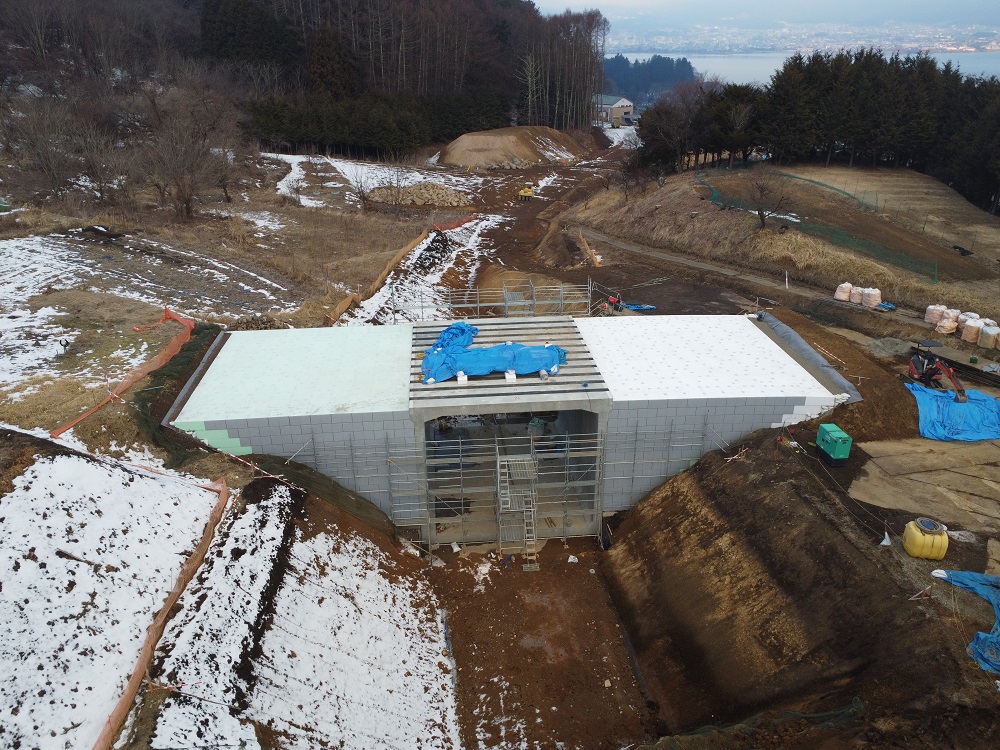

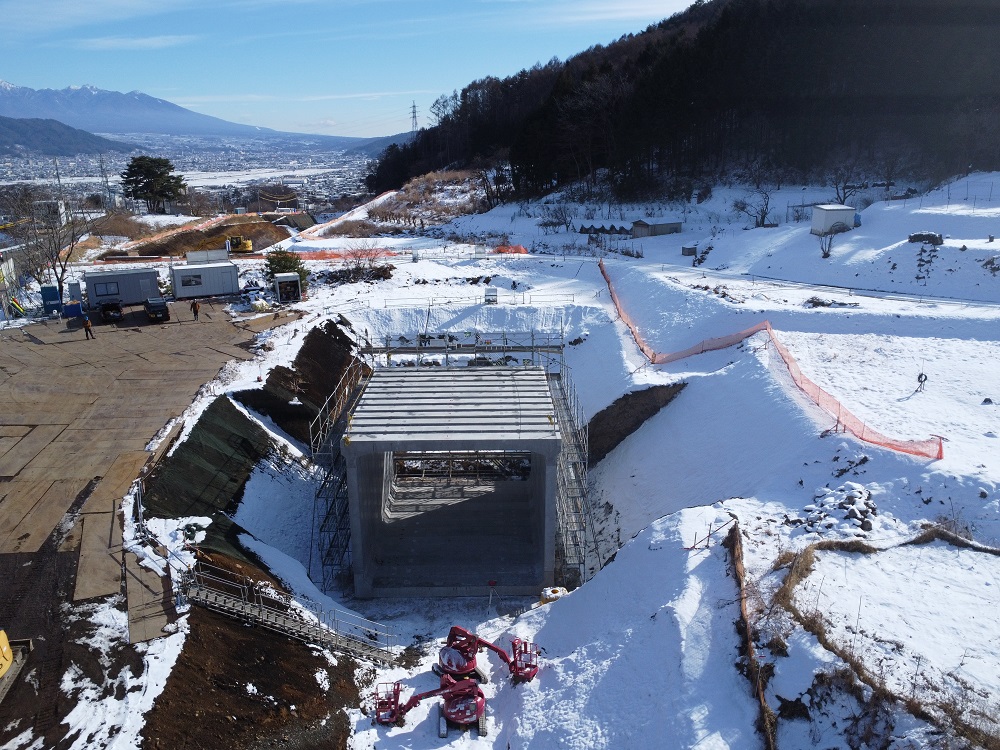

函渠工(プレキャストボックスカルバート B8800×H7200) L=12.0m 軽量盛土工 V=1142m3 深層混合改良工 Φ1600mm L=10.8m N=42本 |
